Капитальный ремонт спортивного зала МБОУ "Белая СОШ"

Дата заключения контракта: 31 марта 2022г. контракт № 22.
Стоимость работ: 5 709 622,40руб.
Подрядчик: ООО «СК Орион».
Срок выполнения работ по контракту: с 18.04.22г. по 15.08.22г.

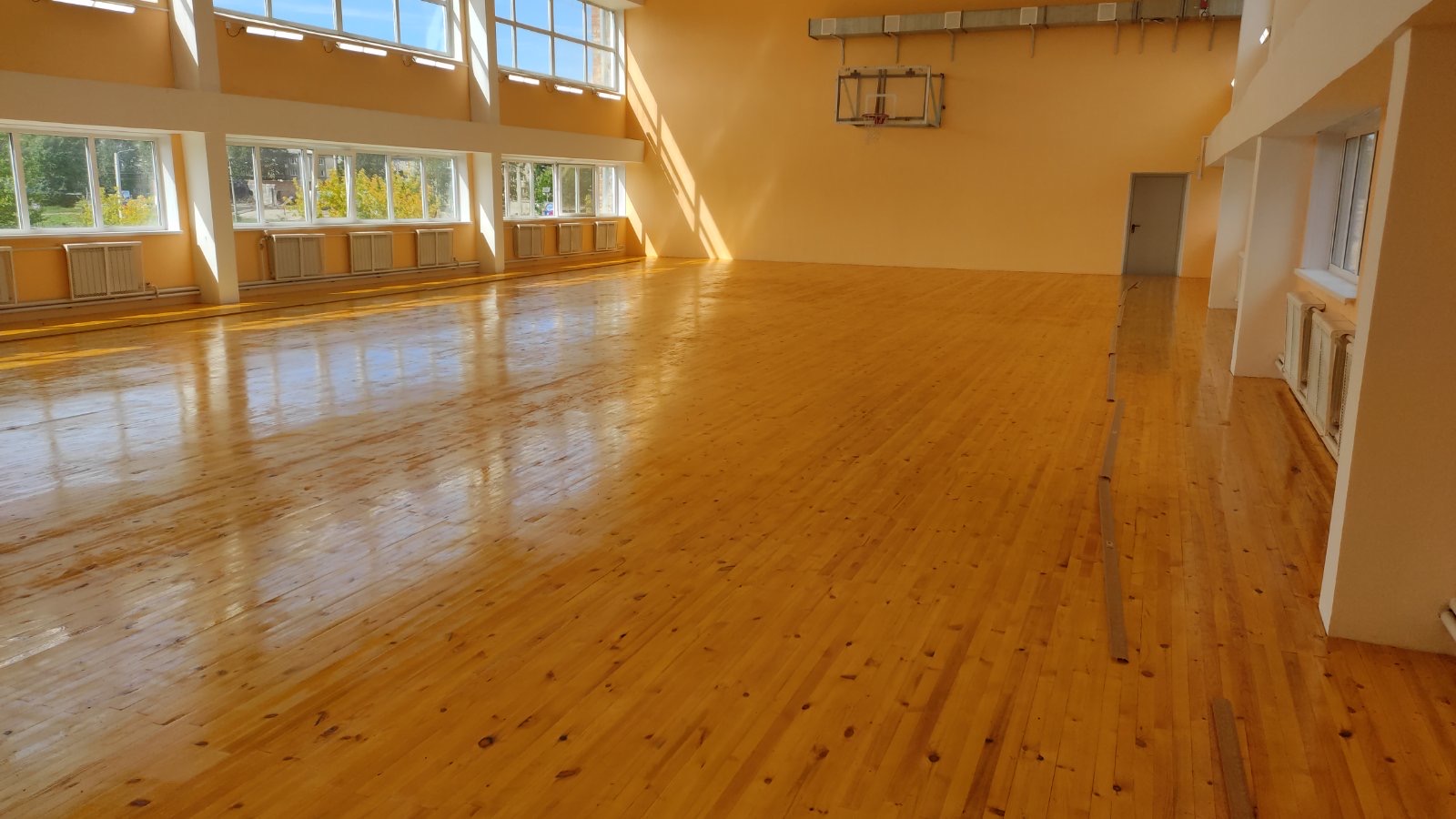

Работы закончены

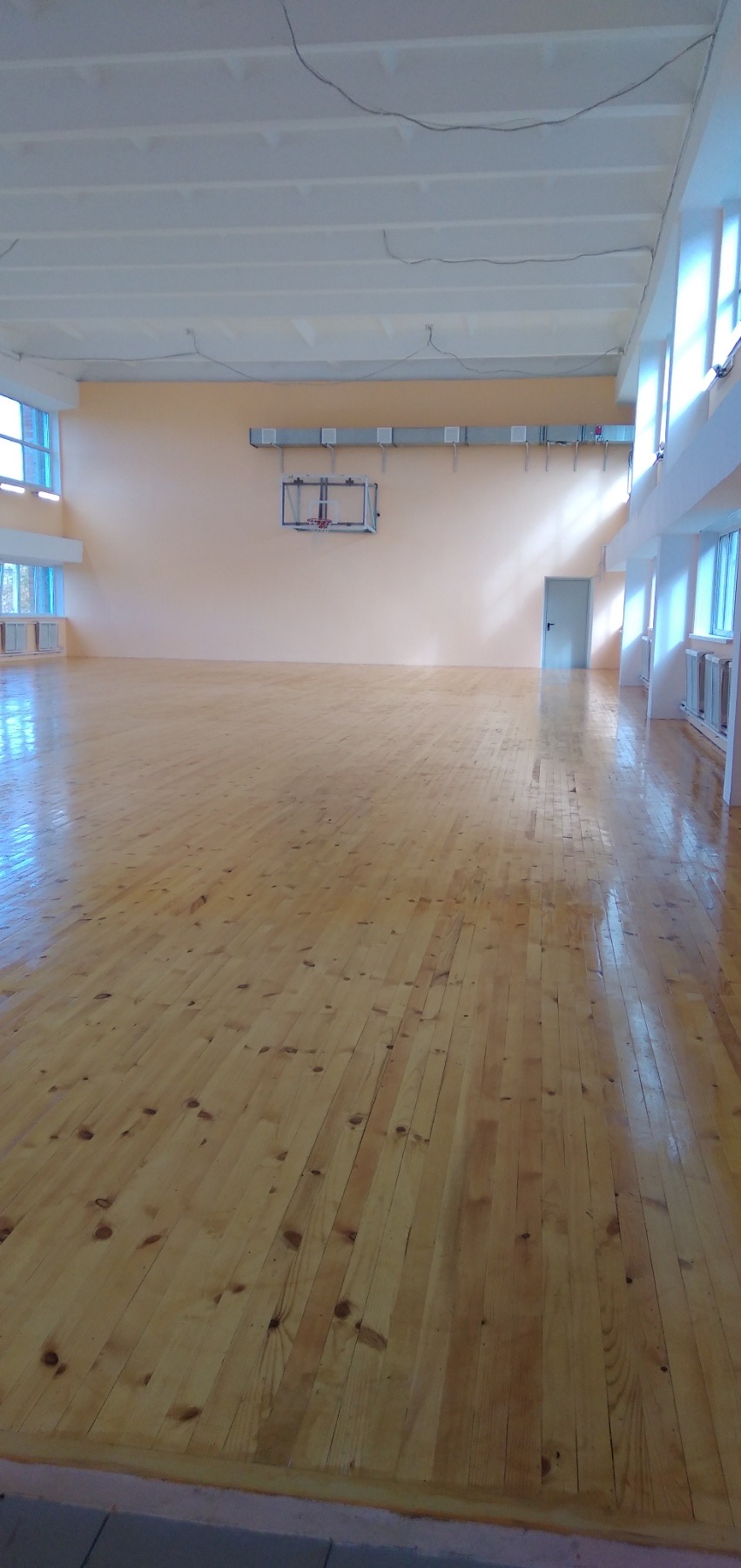

Строительная готовность 100%

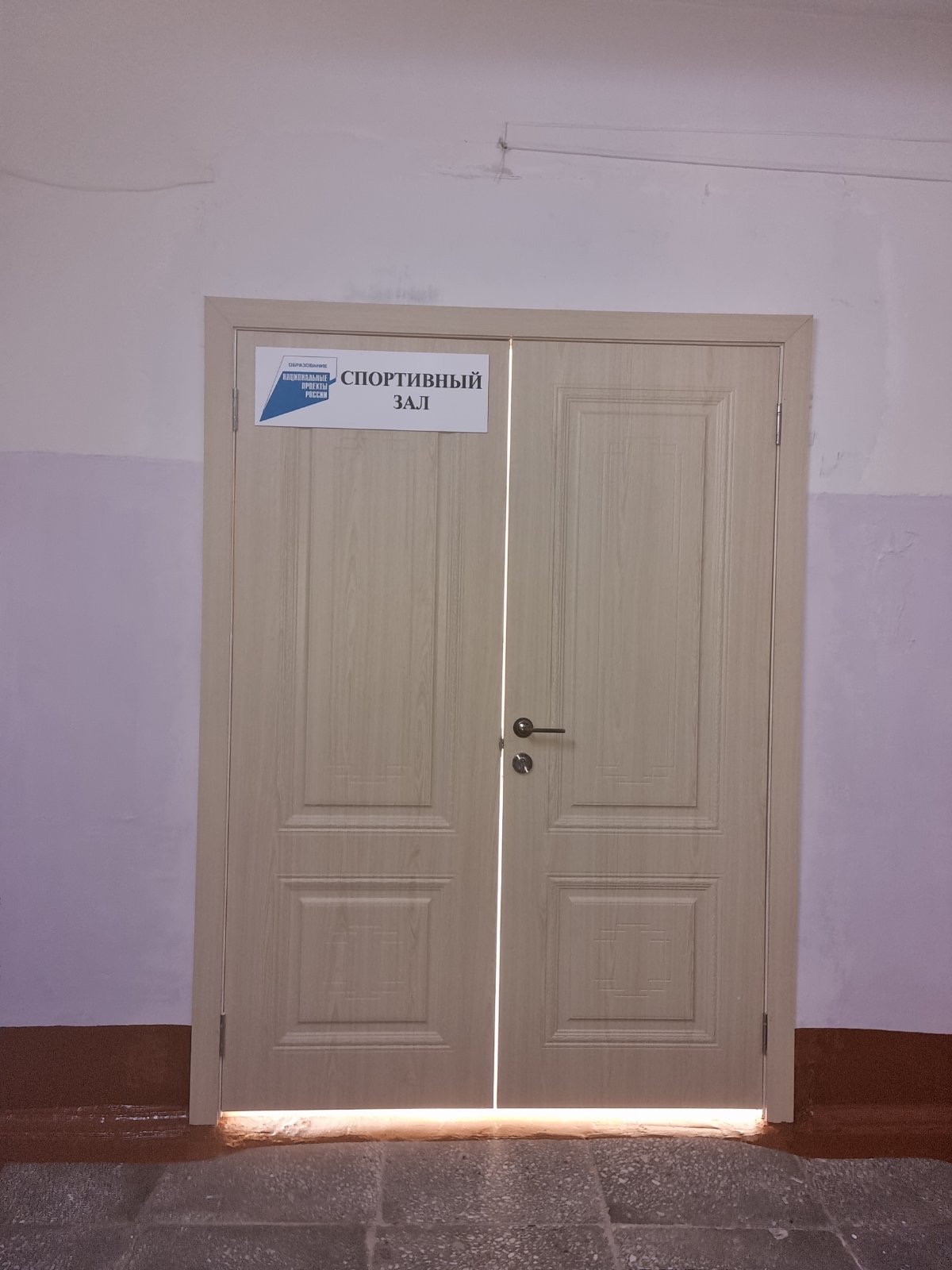

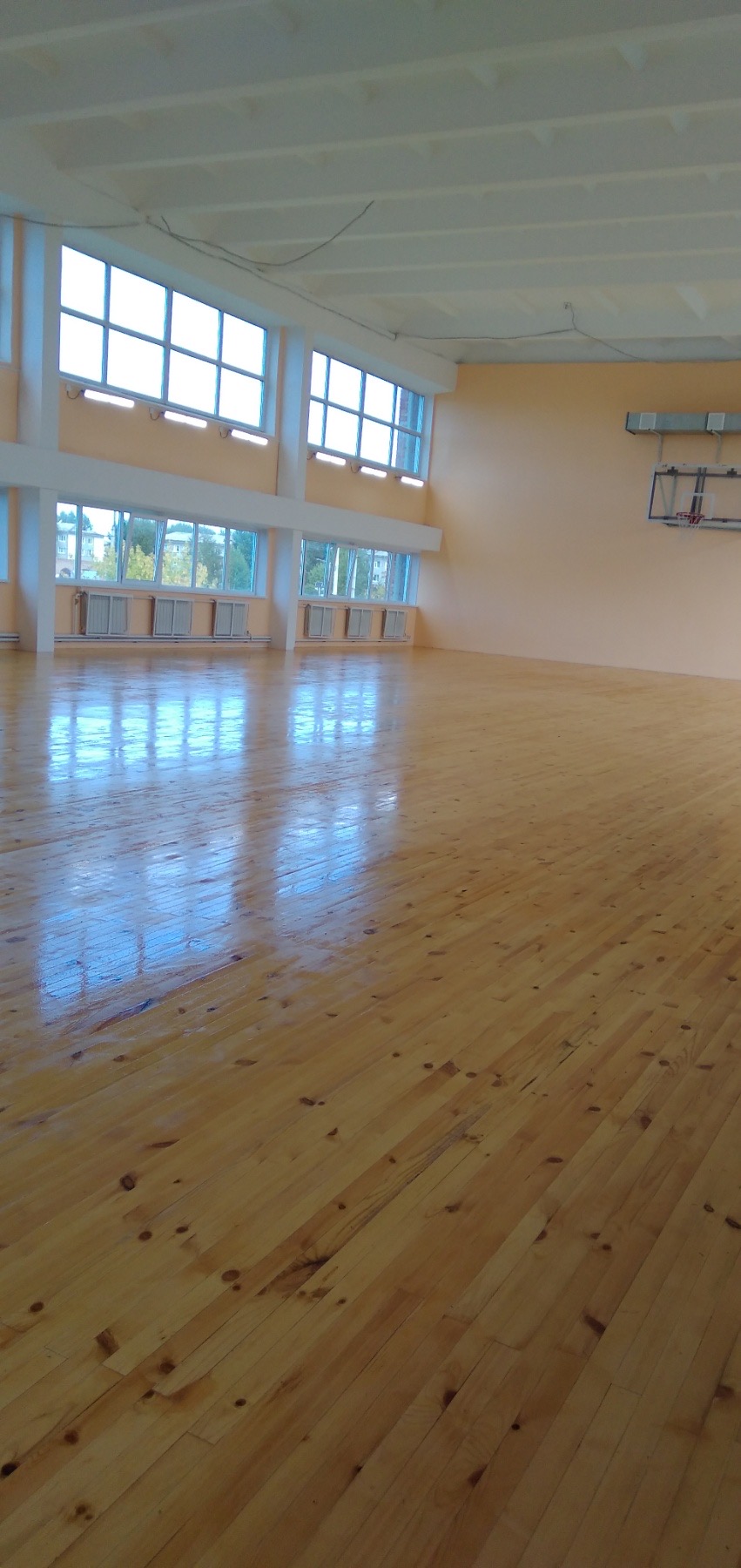

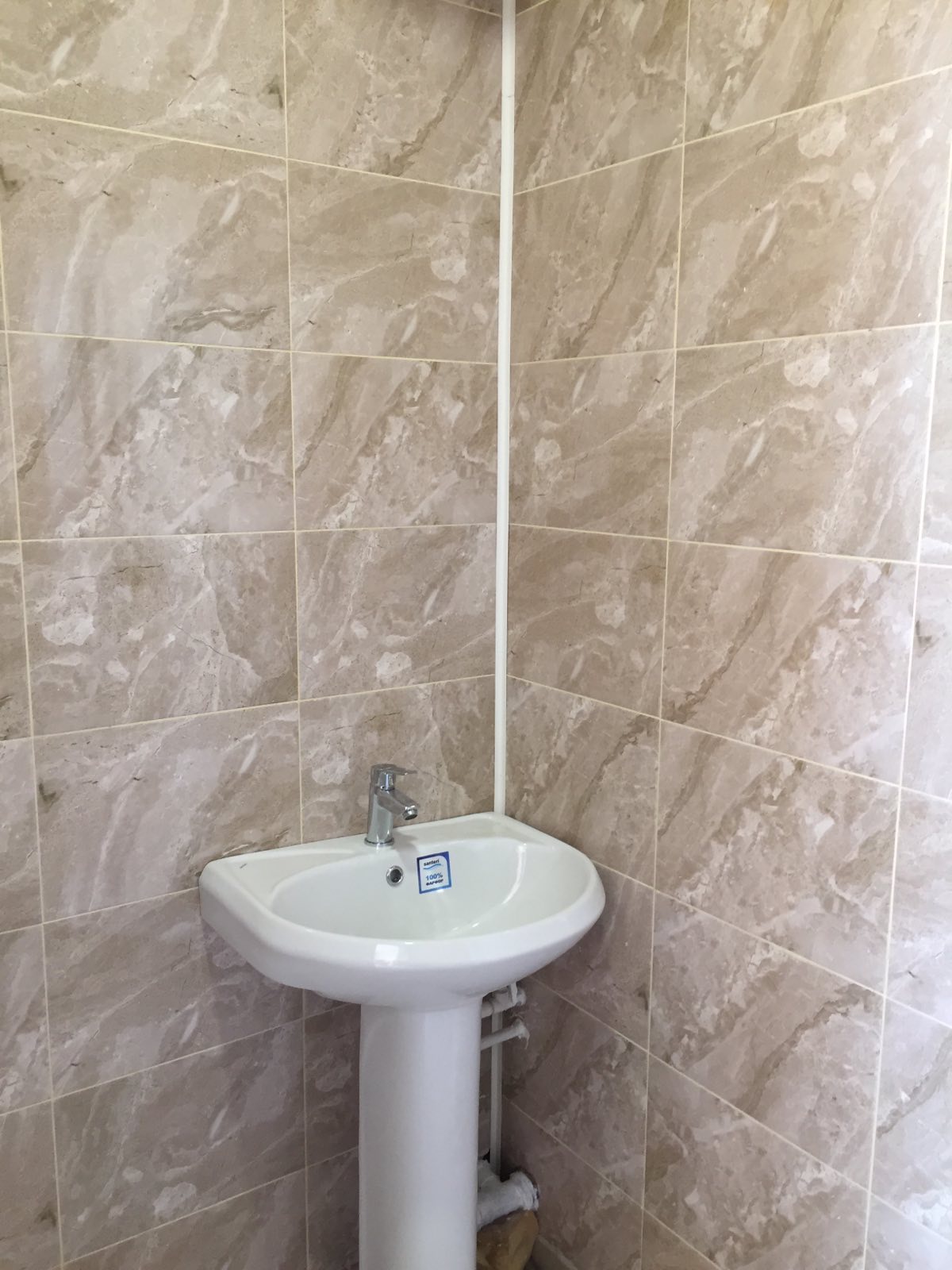

belaya 01092022 3 belaya 01092022 1 belaya 01092022 2

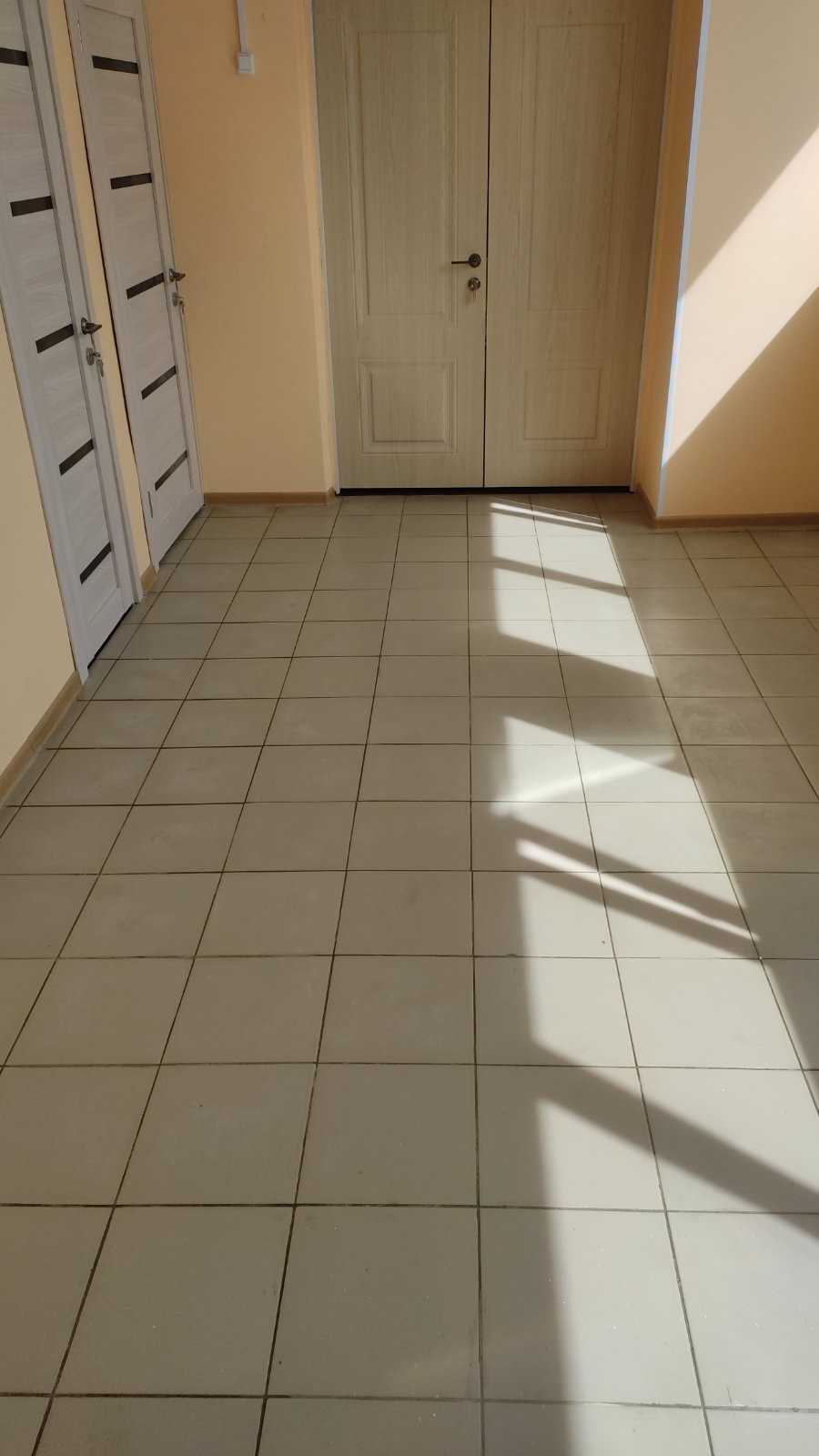

belaya 01092022 4 belaya 01092022 5 belaya 01092022 6

По состоянию на 04.08.2022г.:
Выполнение - 85%.

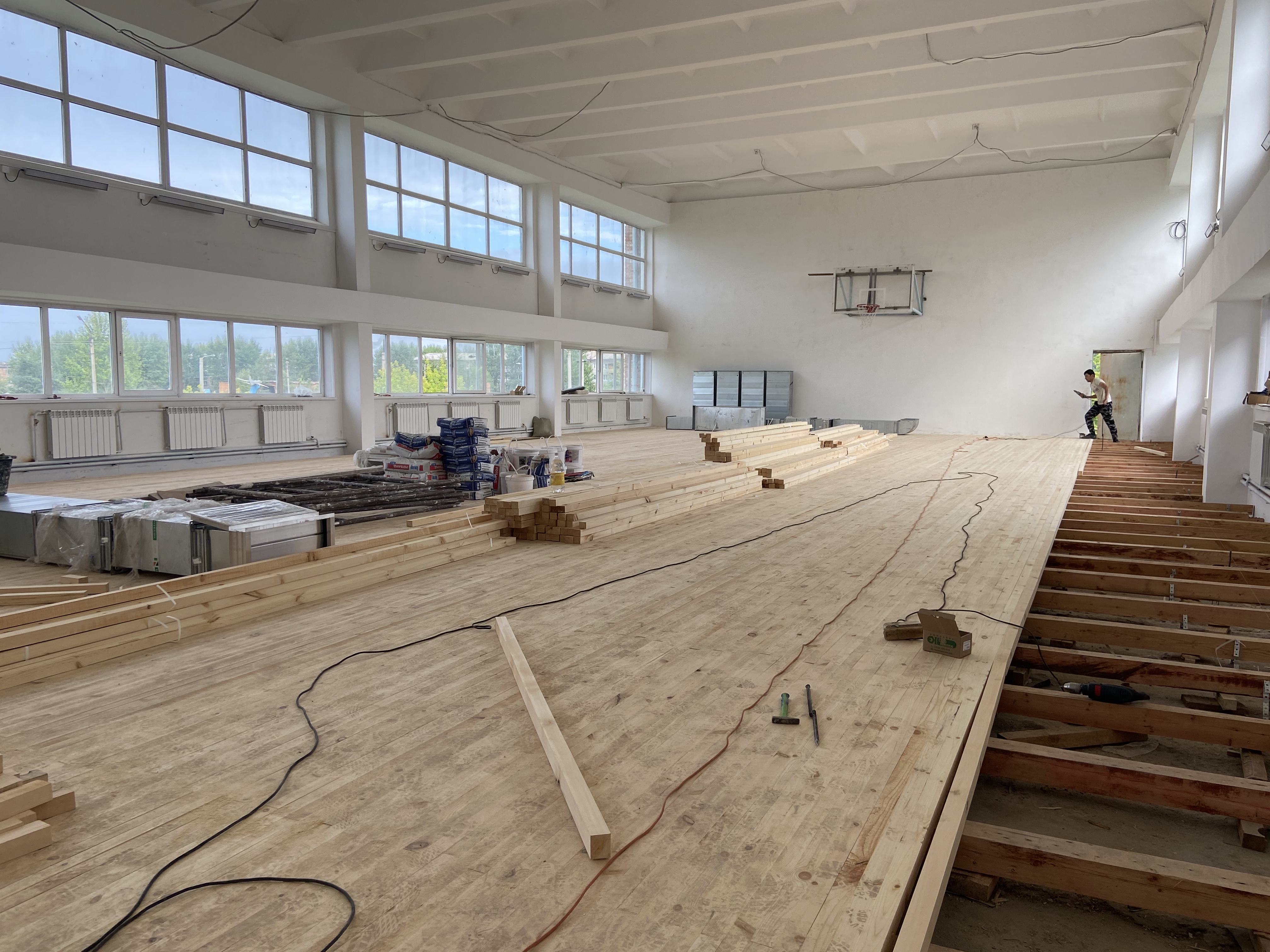

Заканчивают работы по укладке пола из бруса в спортивном зале.

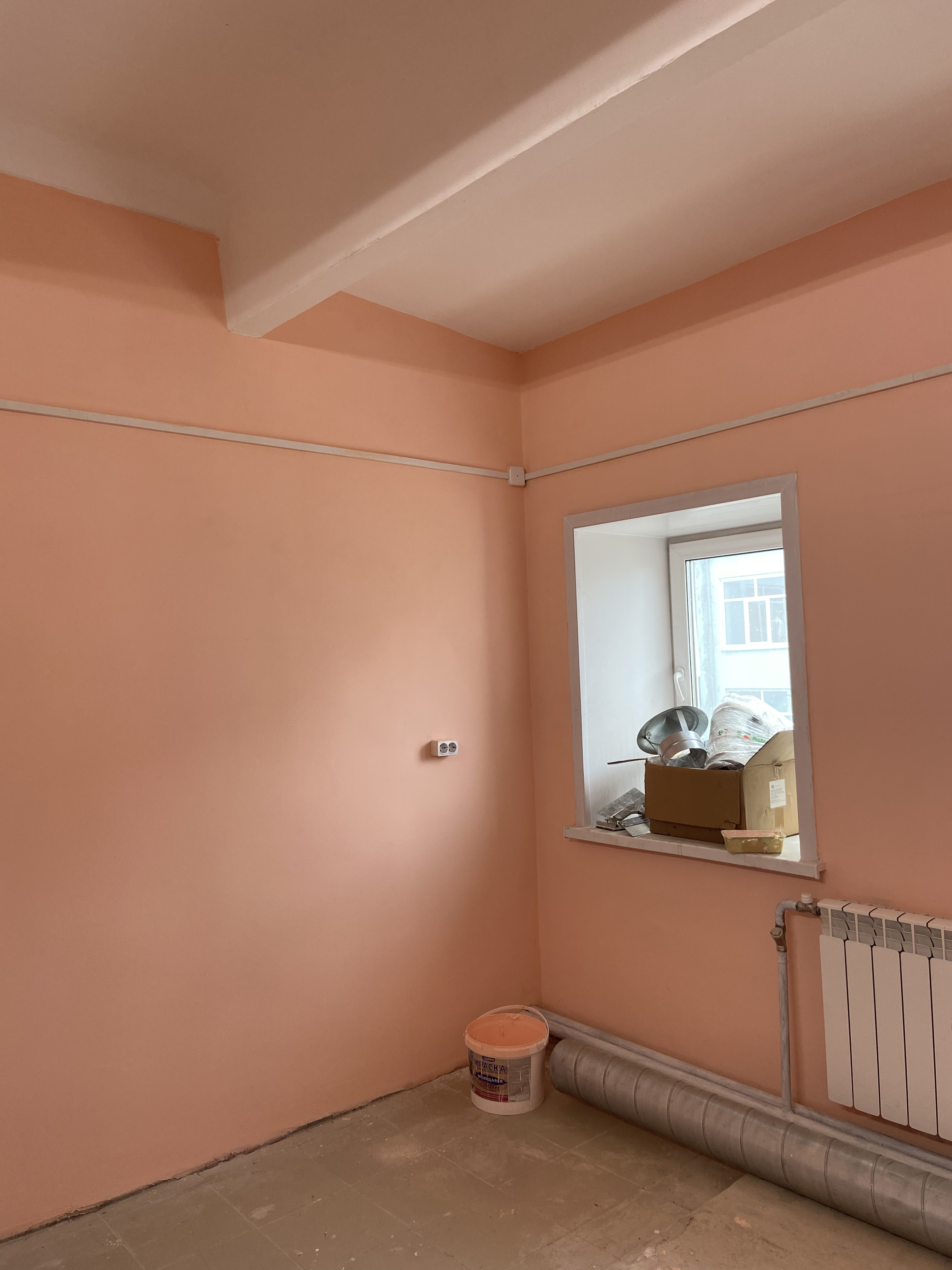

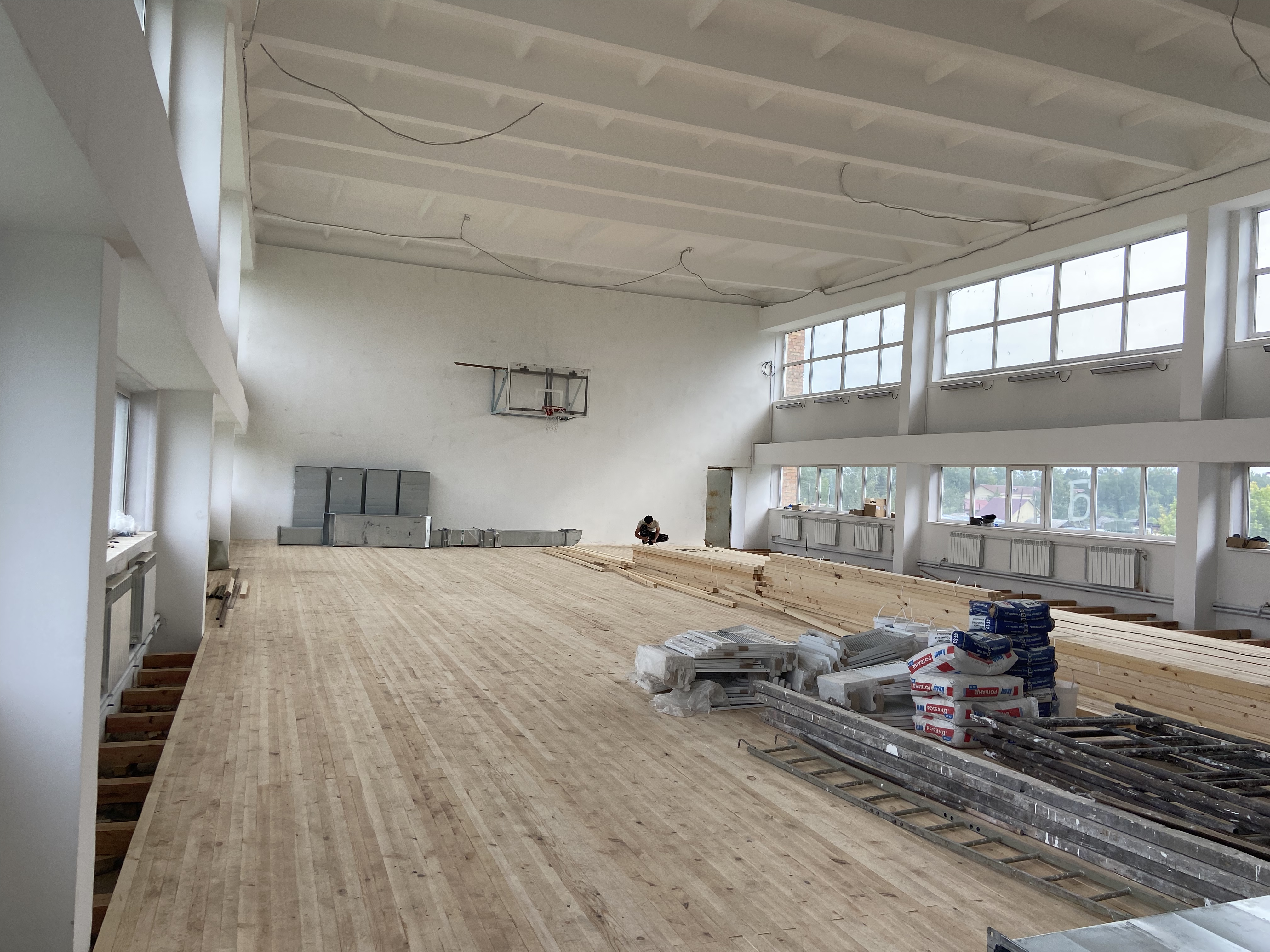

belaya 04082022 1 belaya 04082022 2 belaya 04082022 3
По состоянию на 15.07.2022г.:
75% выполнение
Завезён брус, производится укладка пола спортзала

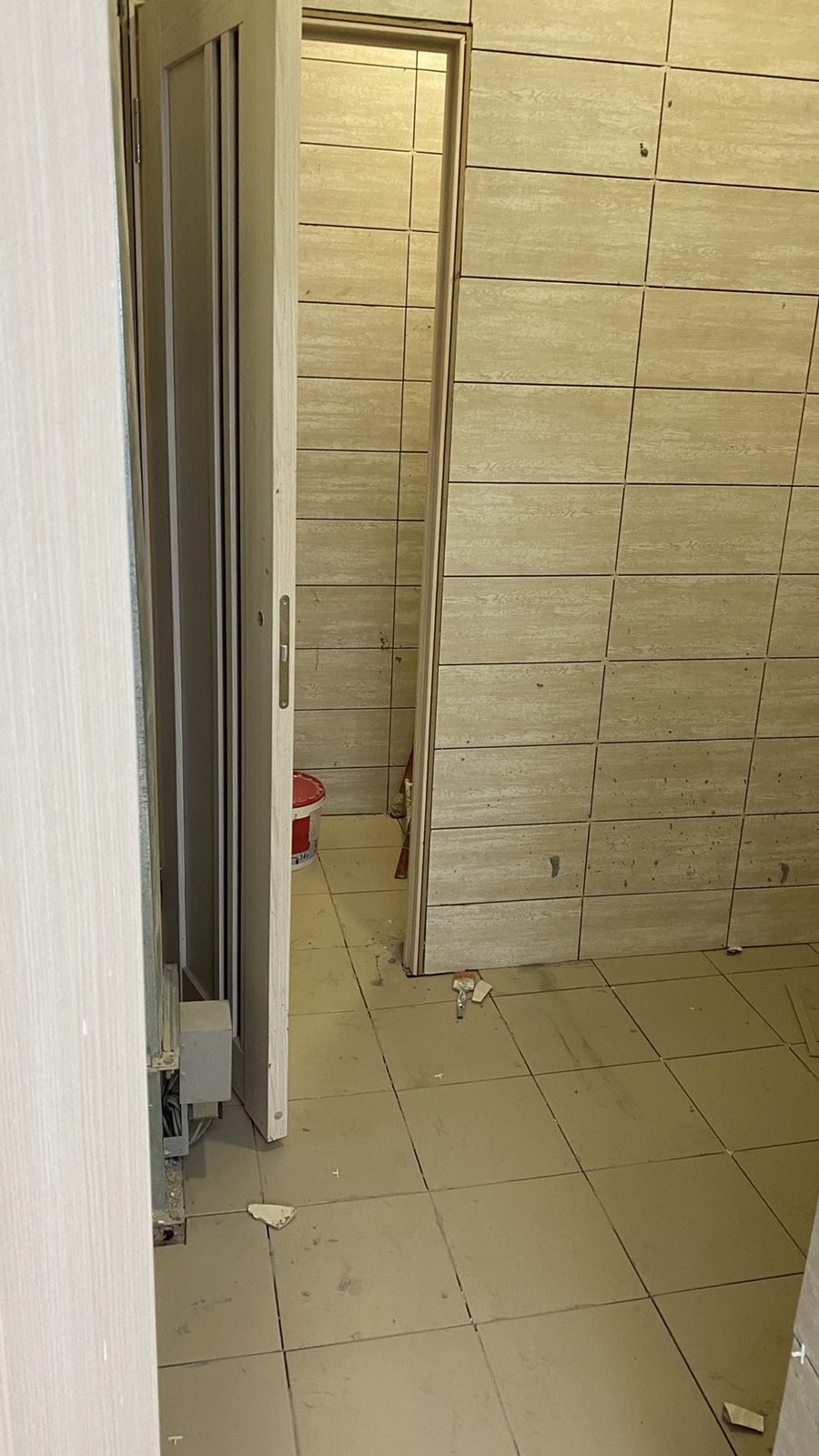

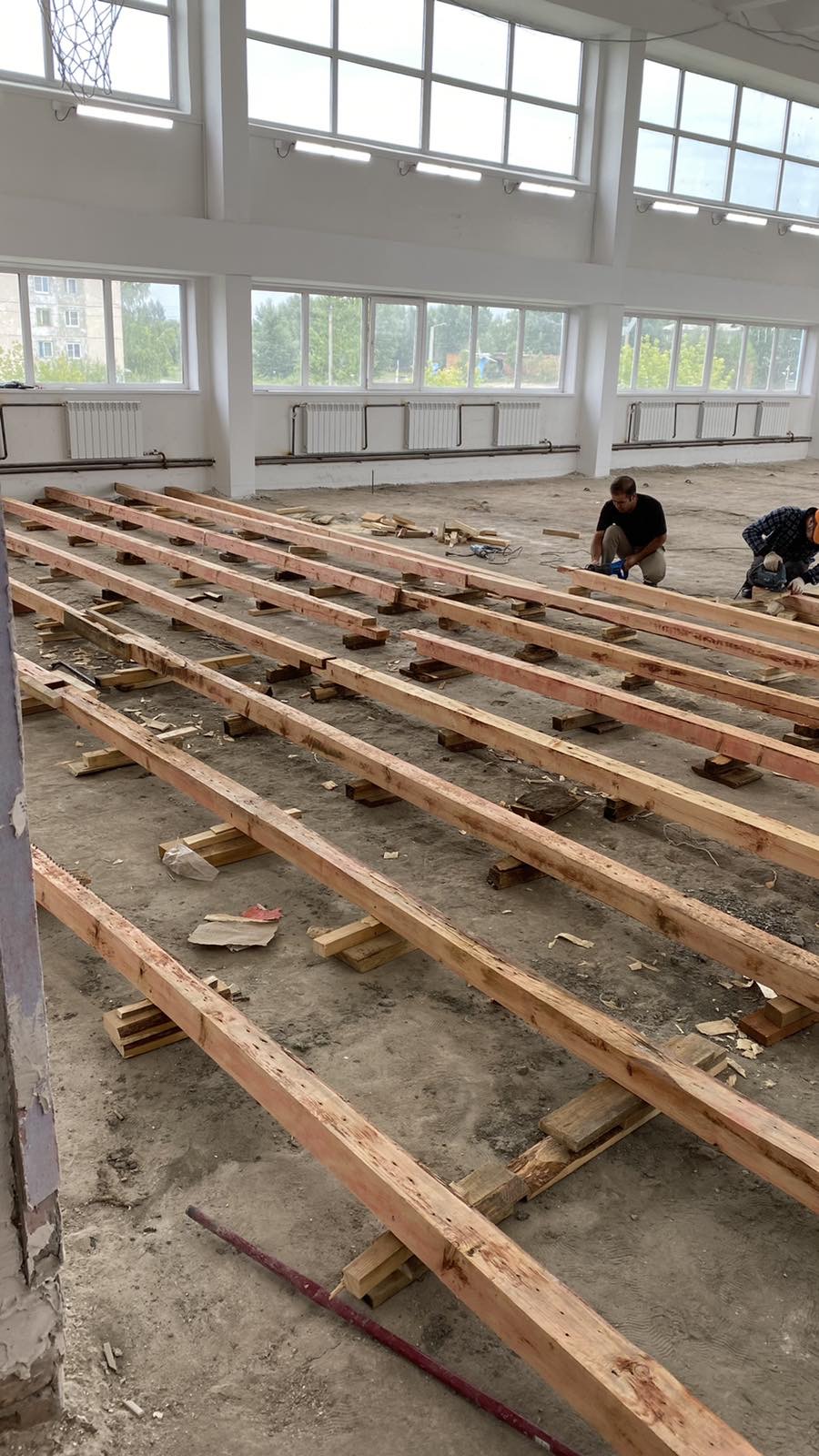

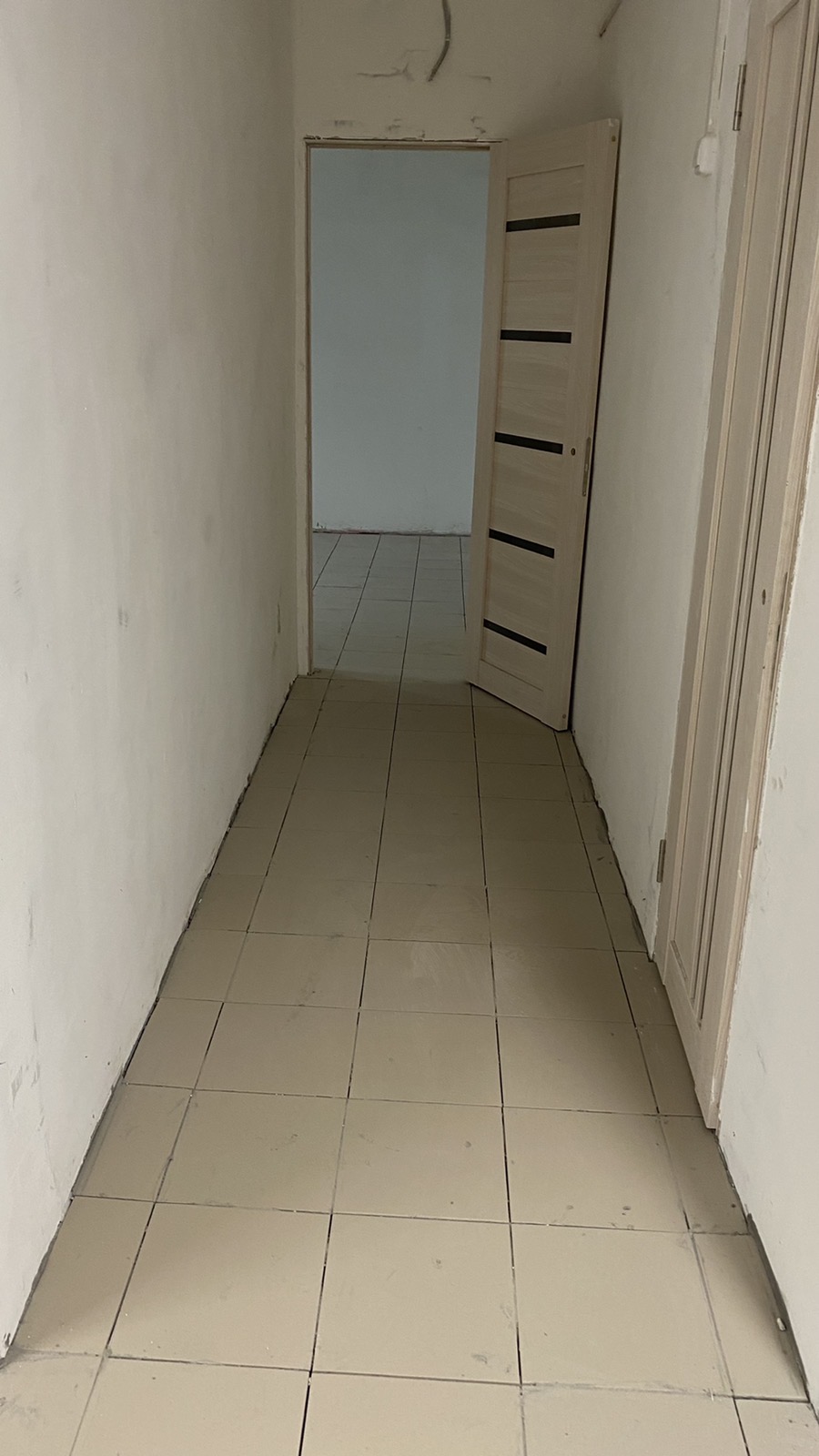

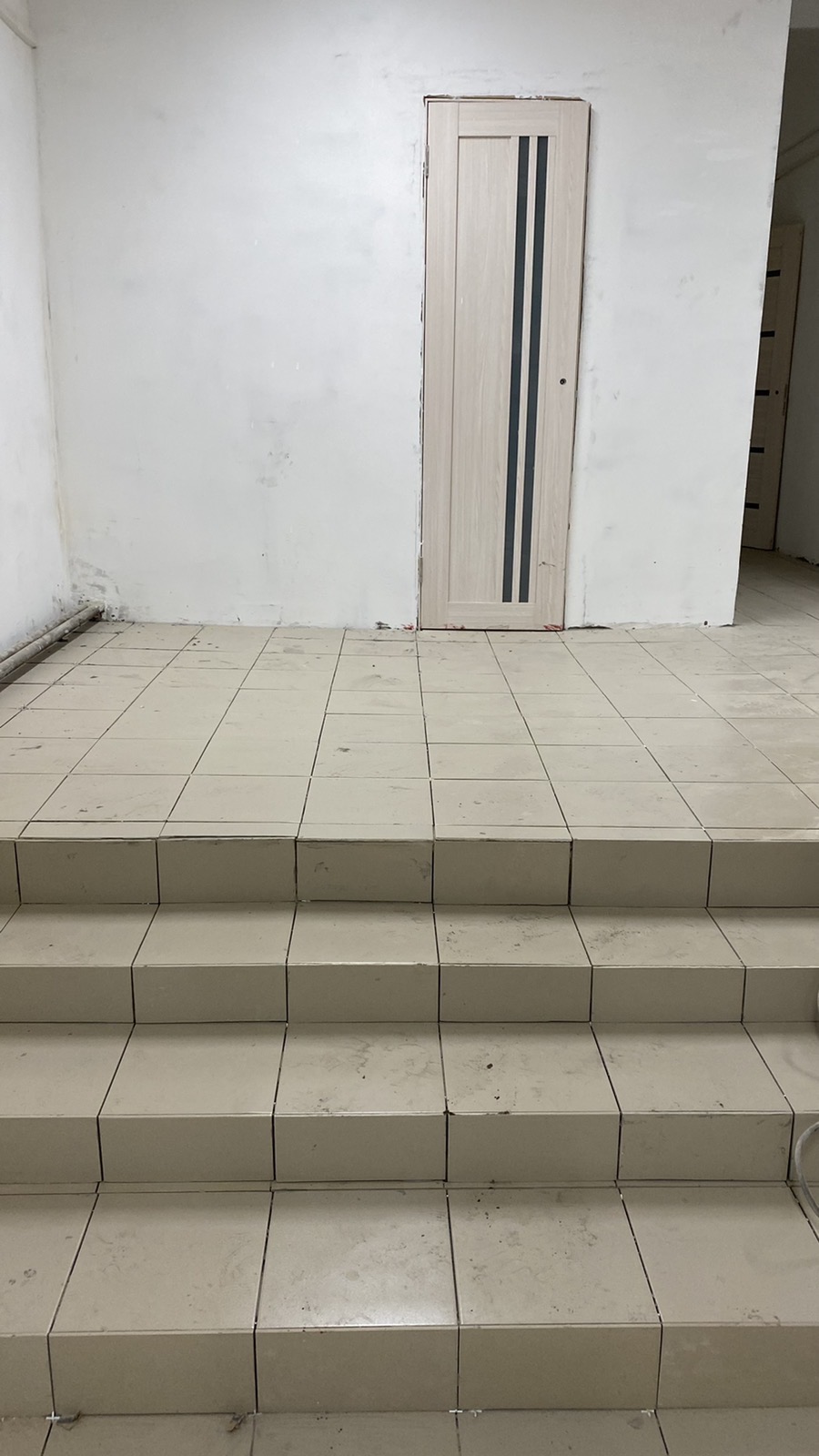

1A714906 9A2C 4EBD 9EC9 CA51D8C9AF35 230B050E 3C74 4C21 9E32 0B4B169312AA B0895AD6 3267 4CFA BD84 3130C21B5619 C10FE1FF FA40 4A7F 8FC3 9629AB5774EA

По состоянию на 08.07.2022г.:

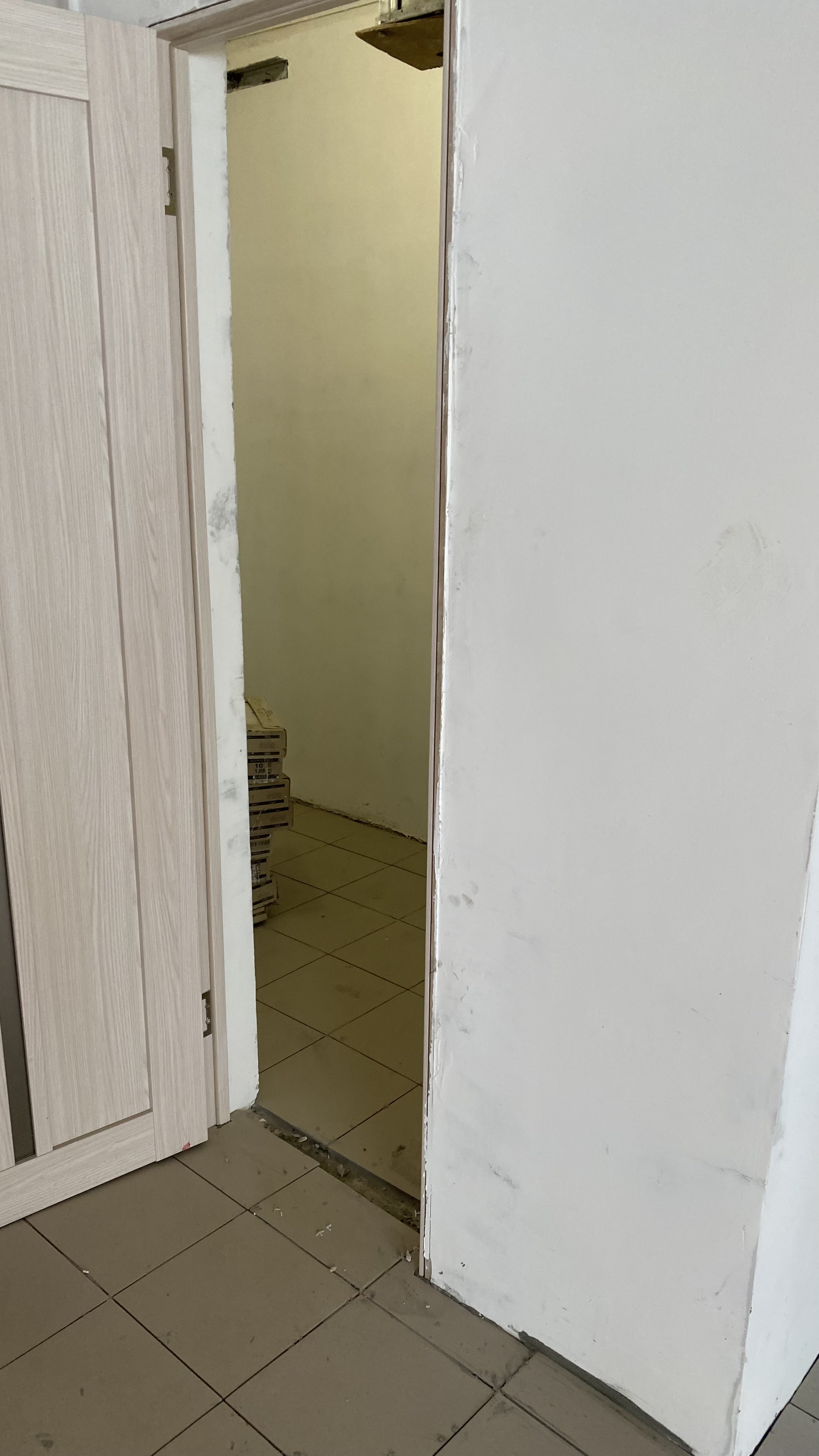

Выполнена система электроснабжения, проведена канализация, отопление. Выполнены штукатурные работы. Окрашены потолки. Закончена укладка плитки по стенам. Укладка плитки по полу выполнена на 90%. Двери вставлены на 80%. Выполнен демонтаж пола.

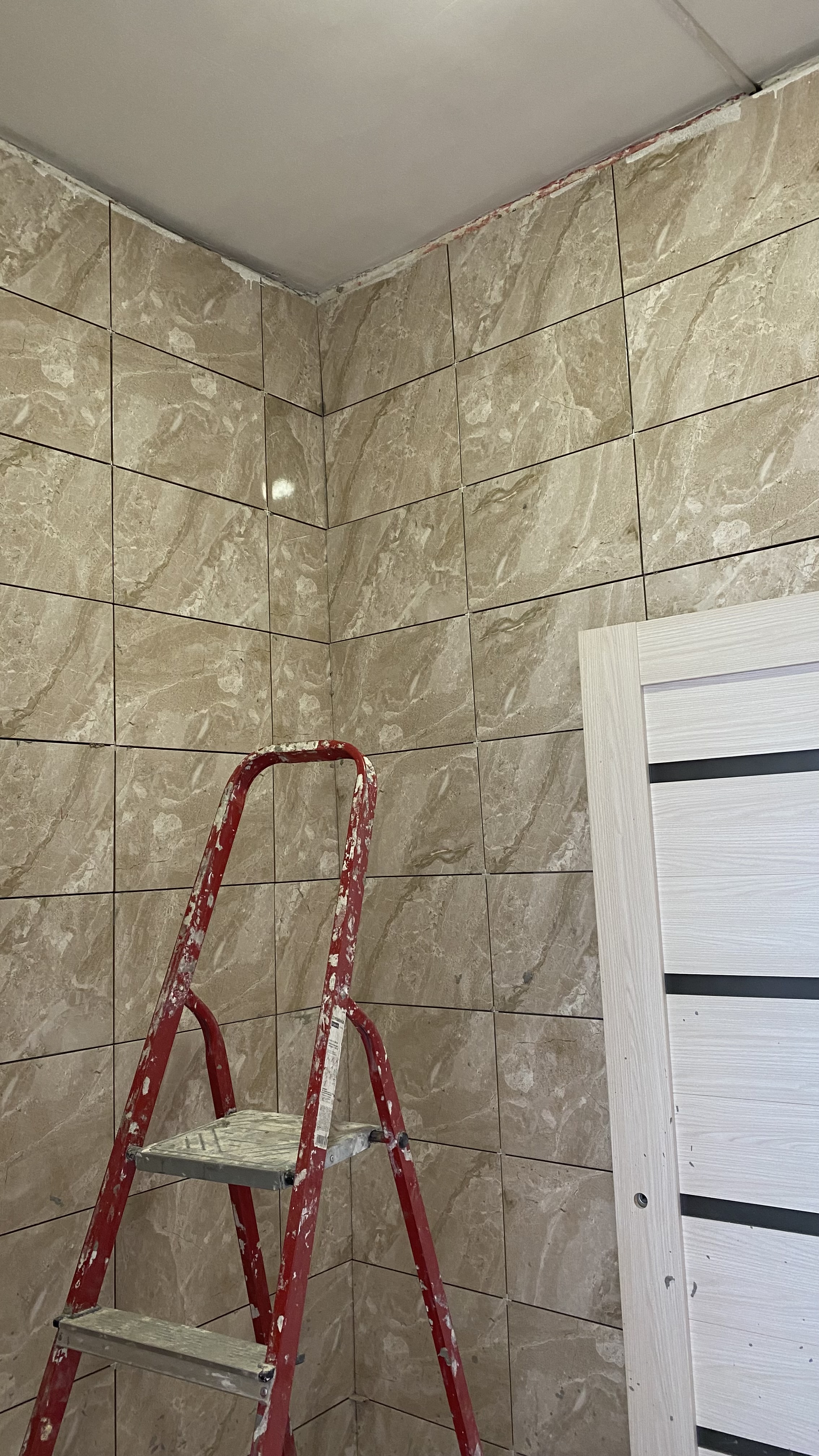

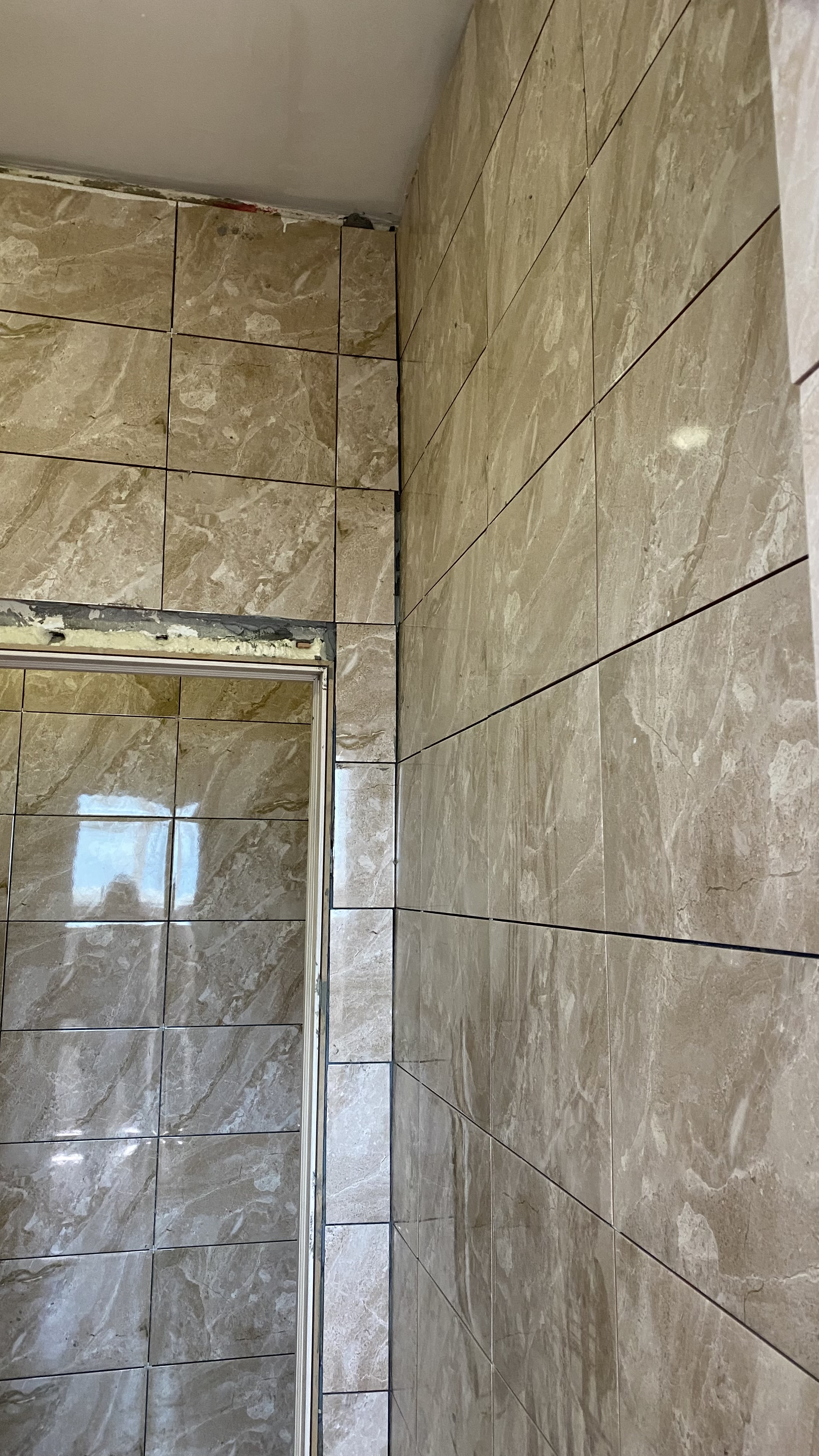

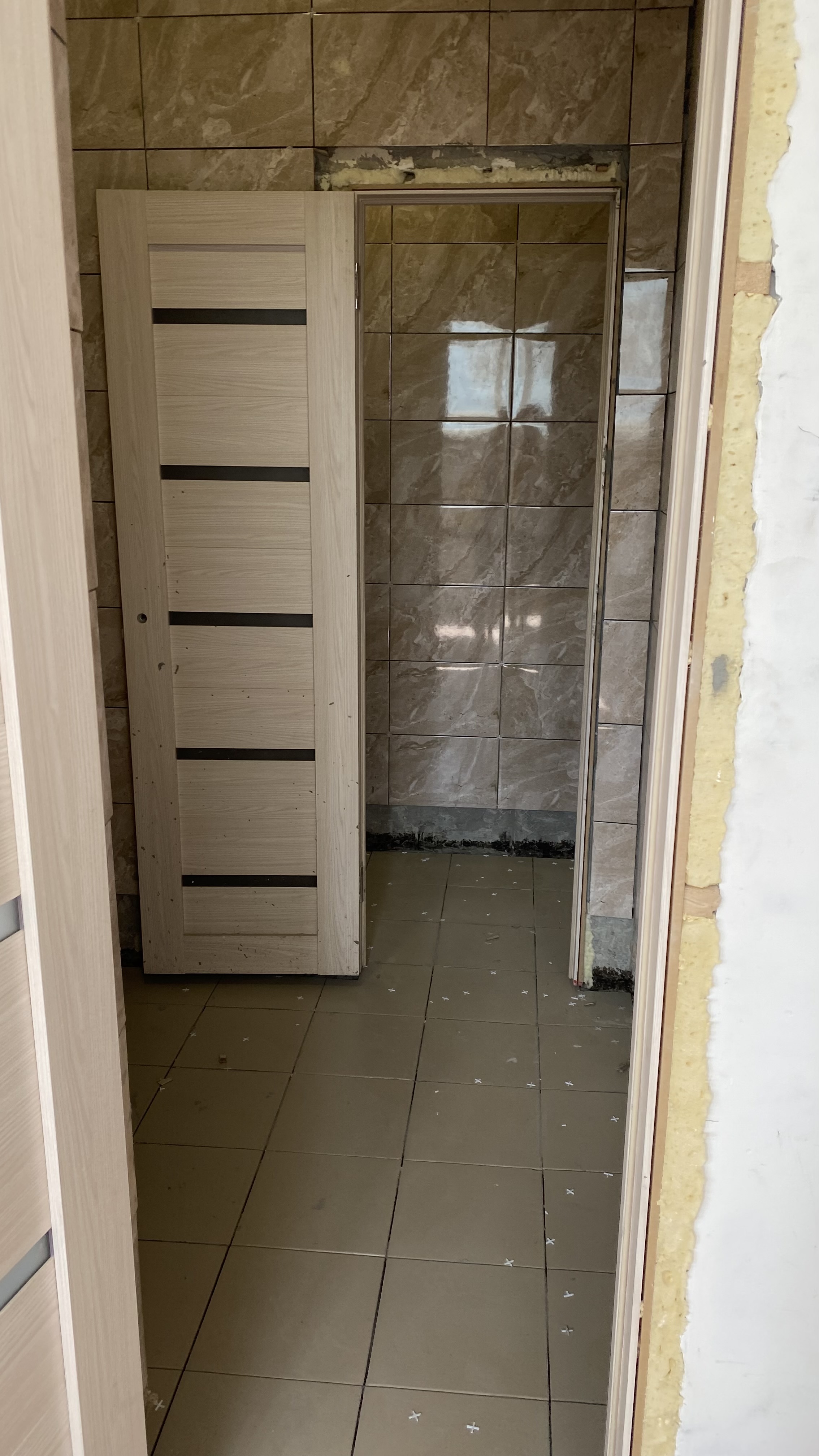

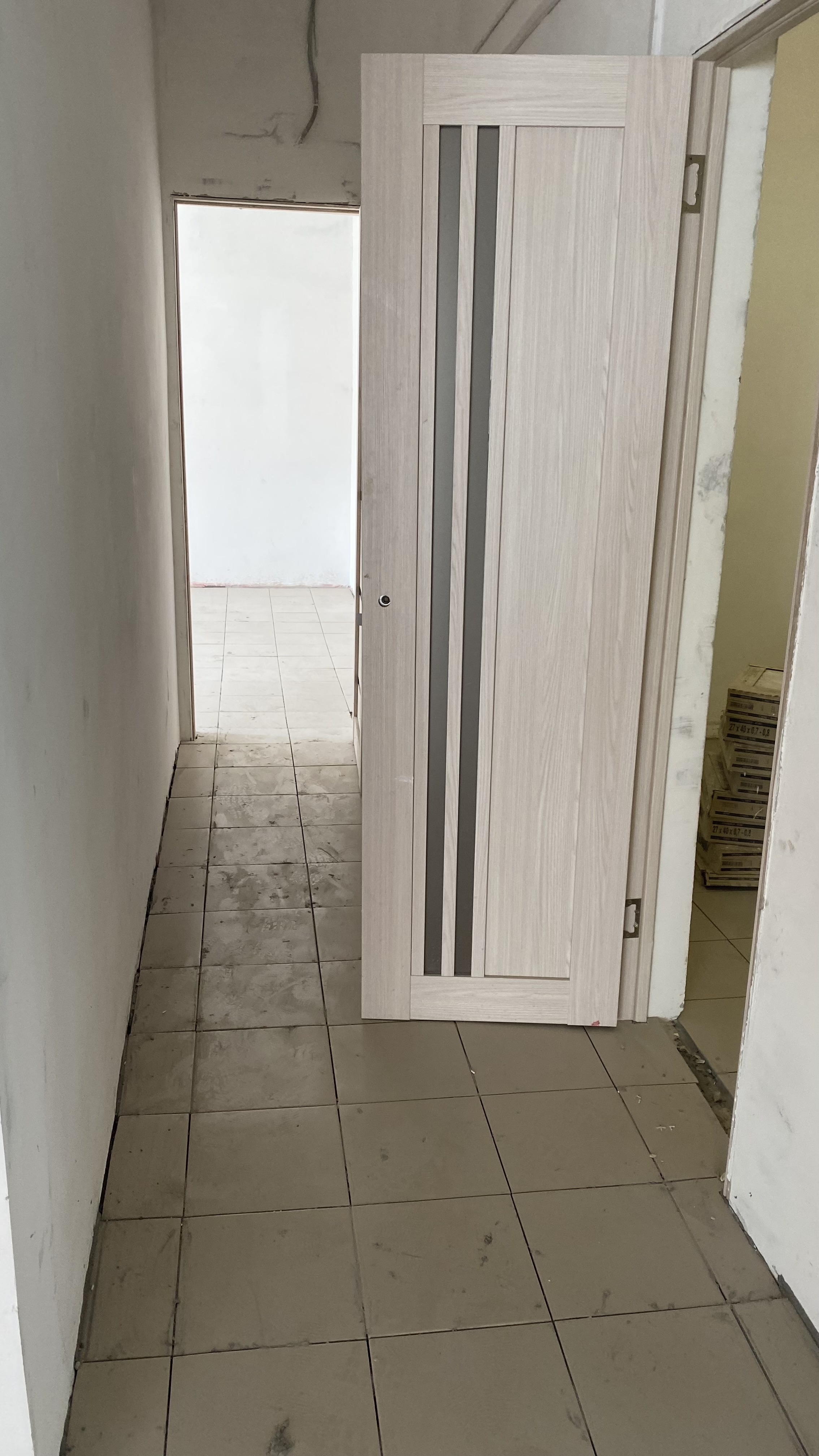

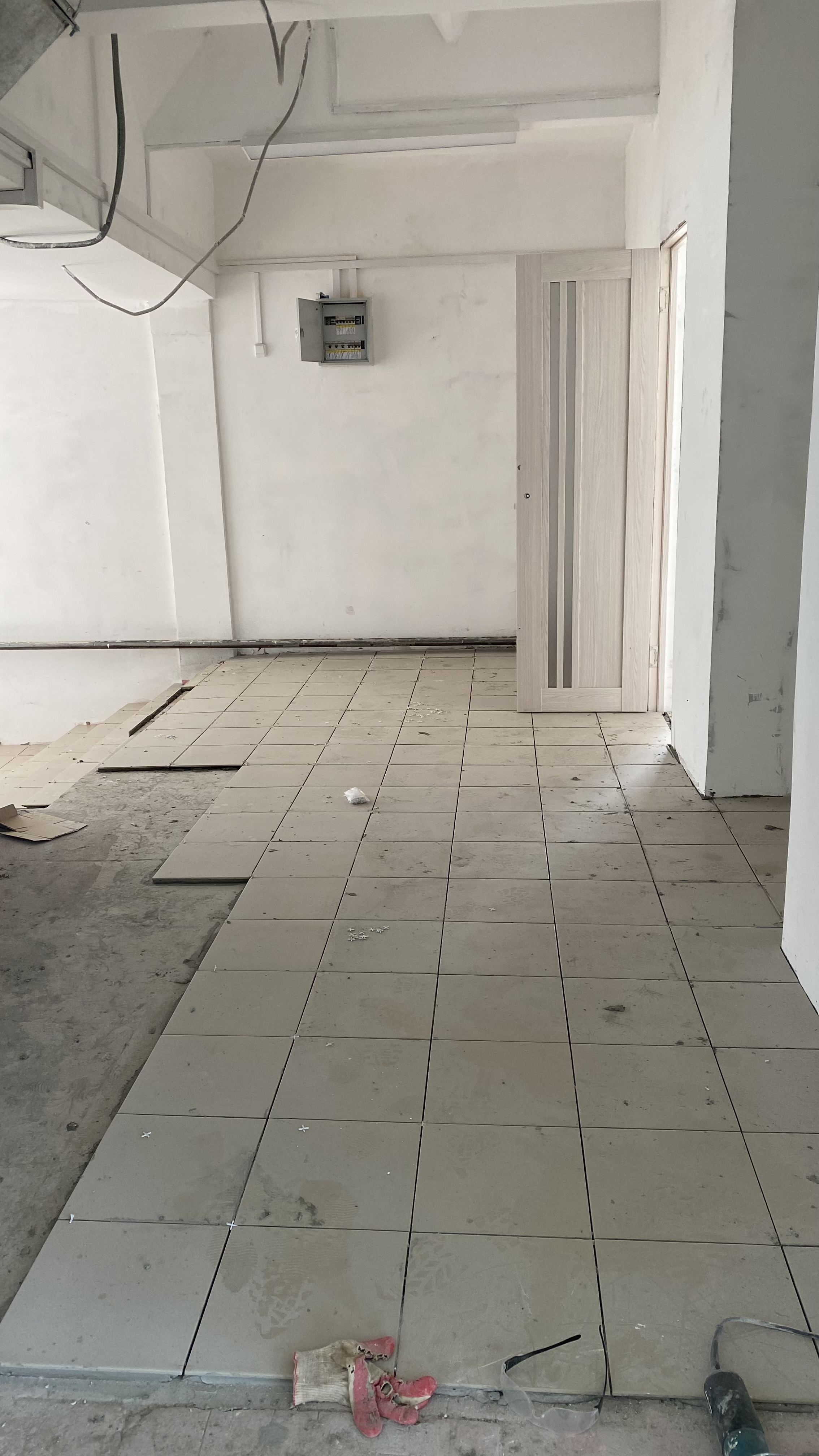

Белая СОШ 1 Белая СОШ 2 Белая СОШ 3 Белая СОШ 4
Белая СОШ 5 Белая СОШ 6 Белая СОШ 7 Белая СОШ 8

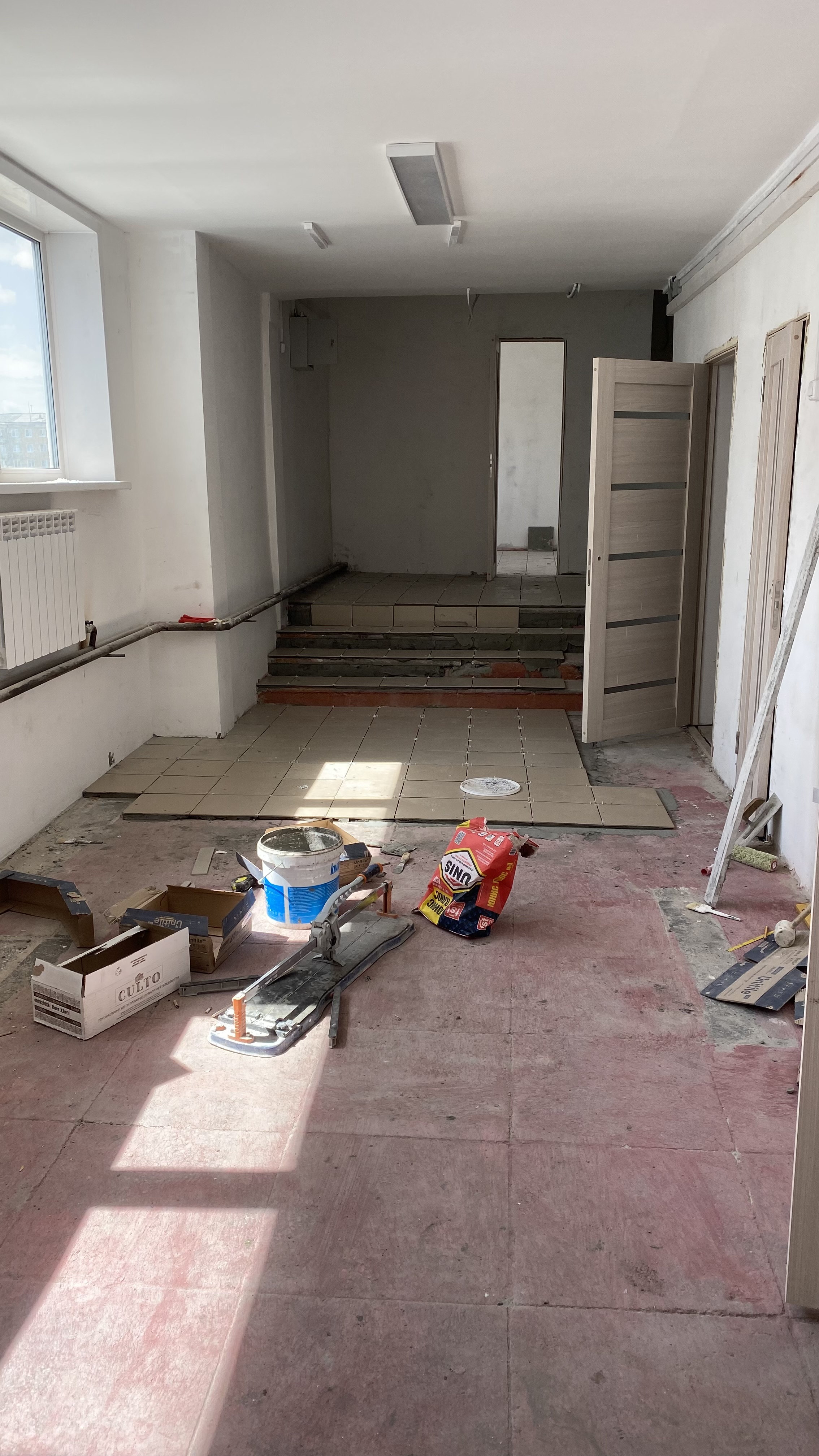

 Белая СОШ 9  Белая СОШ 10

По состоянию на 01.07.2022г.:

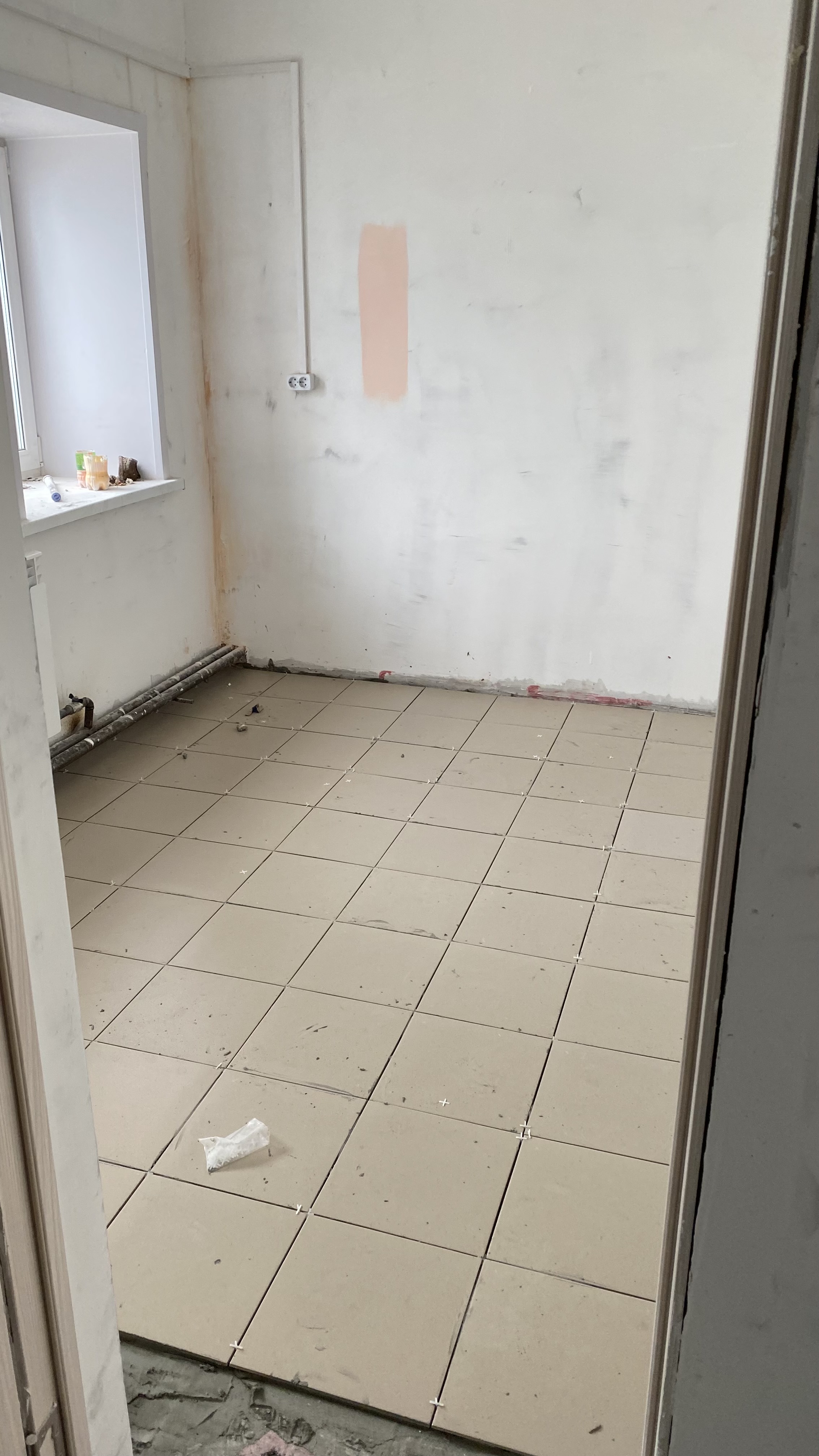

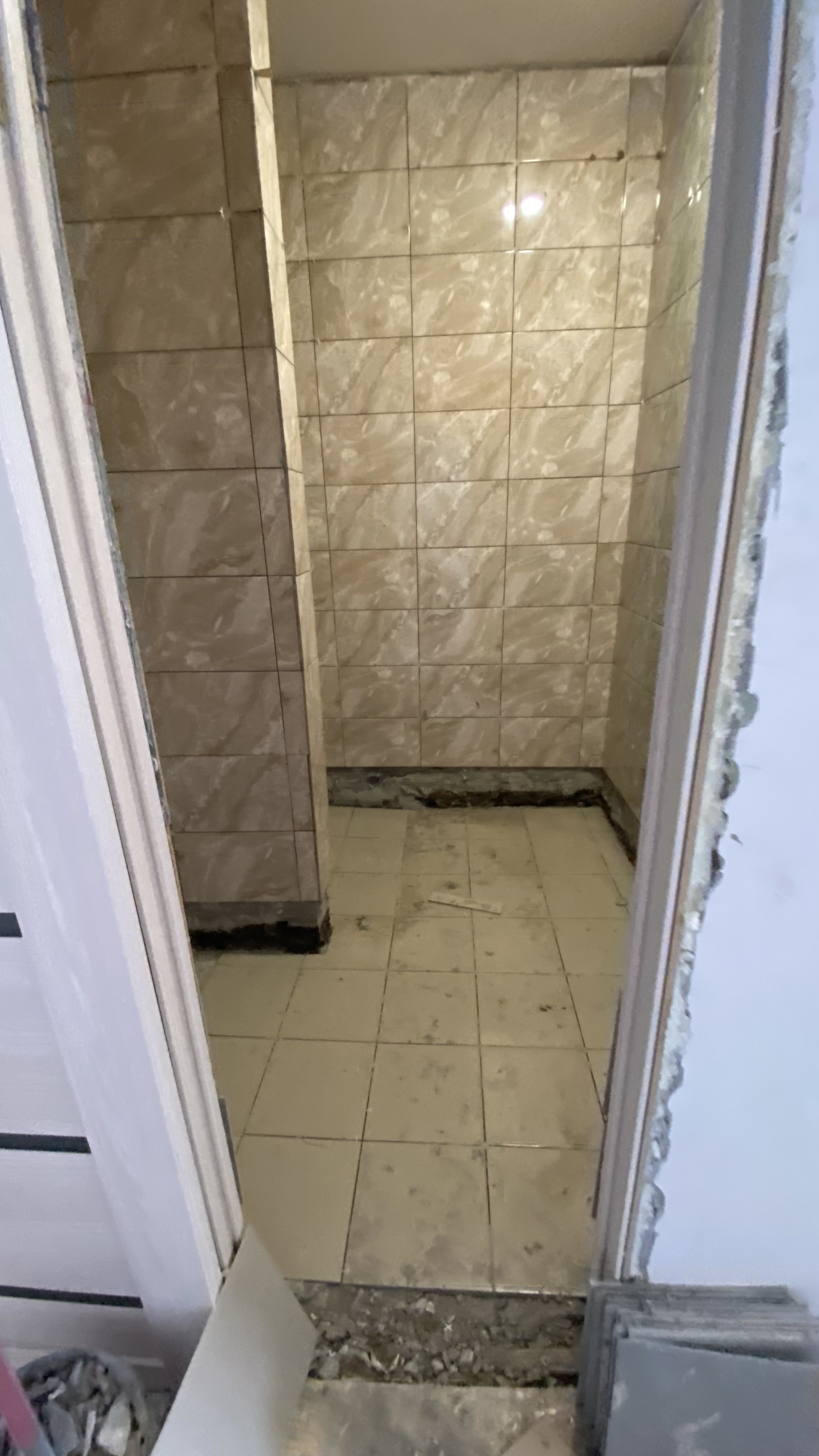

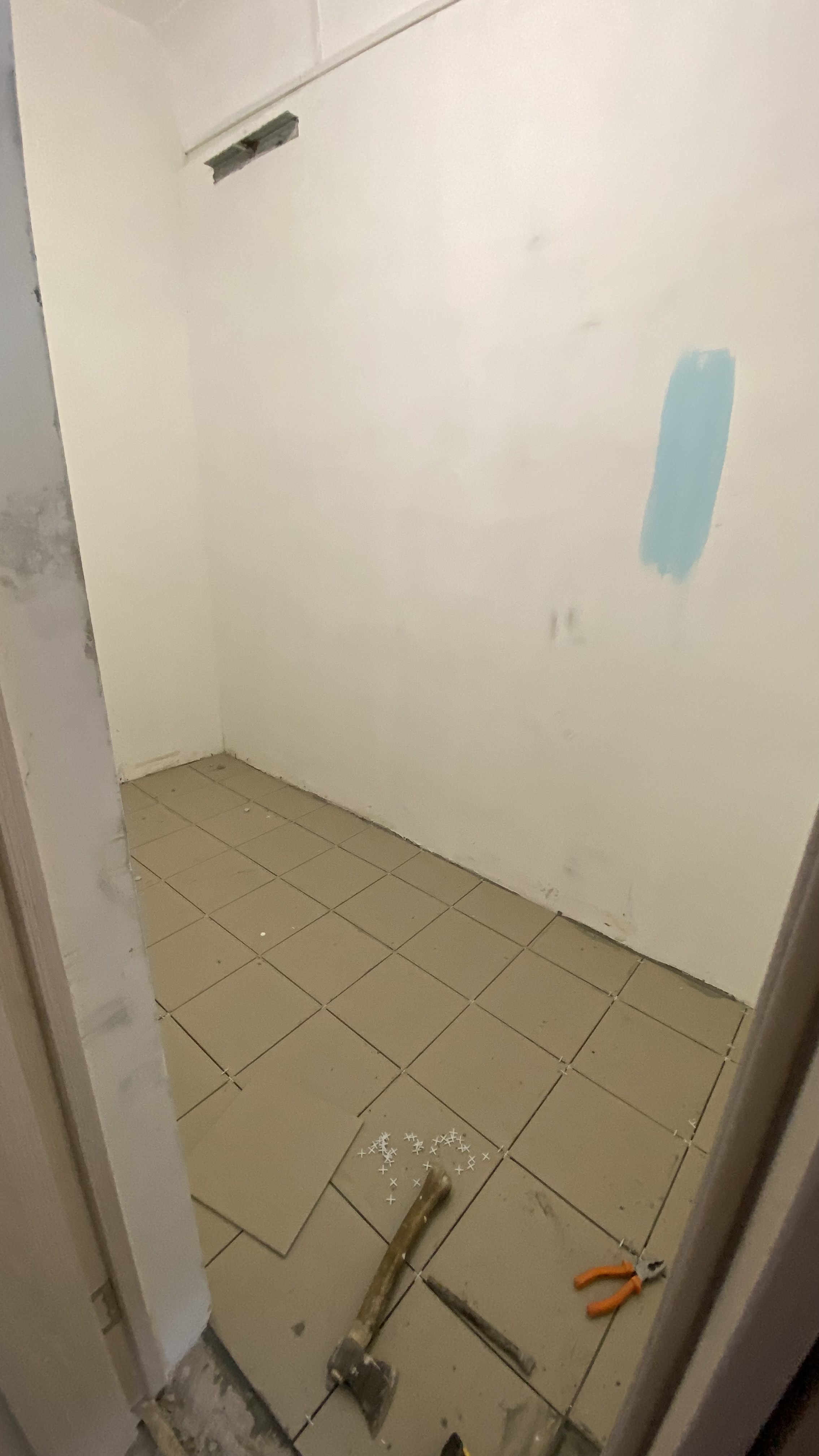

68% выполнение. Производится демонтаж пола спортивного зала, укладка плитки пола в бытовых помещениях

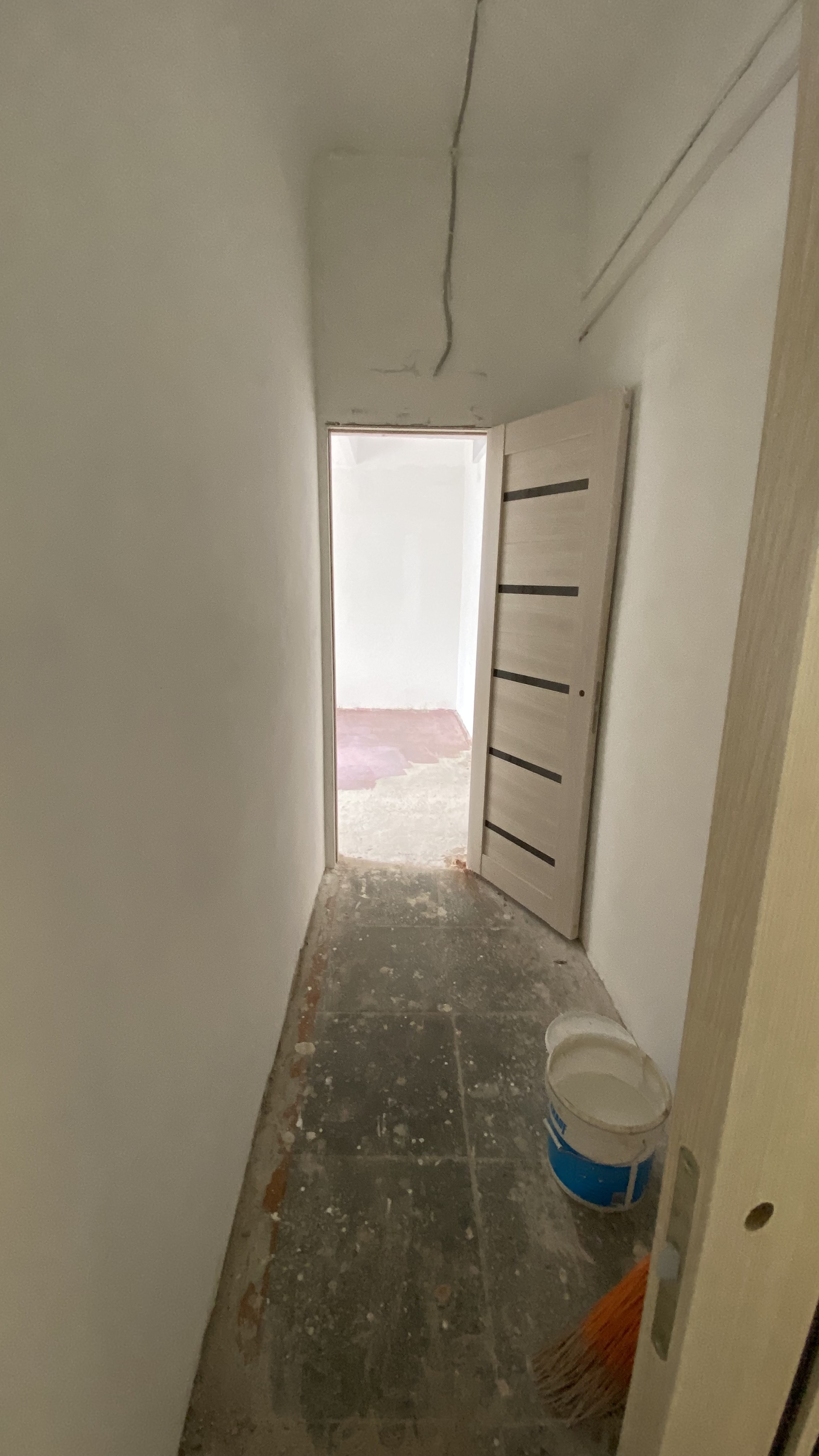

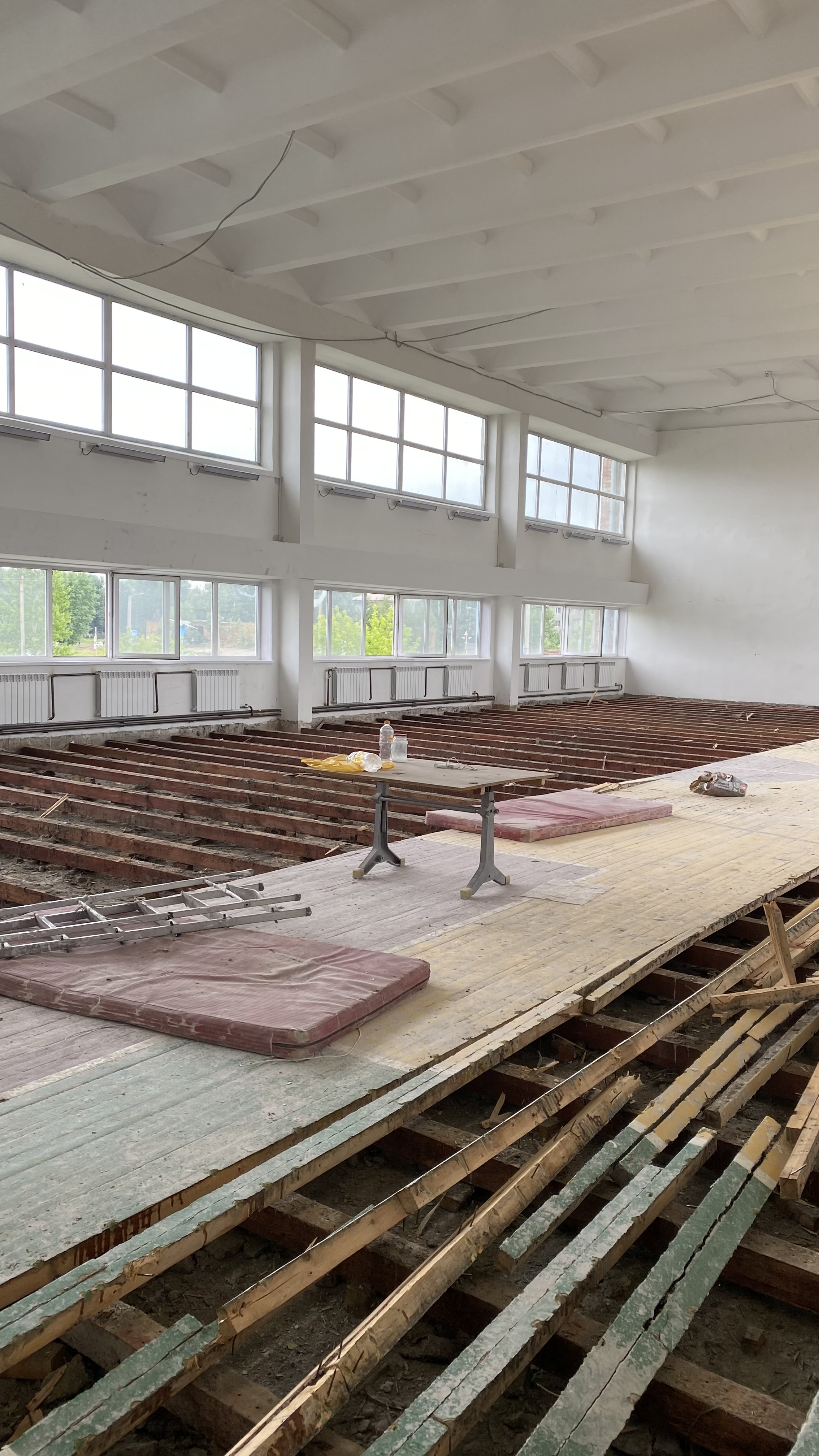

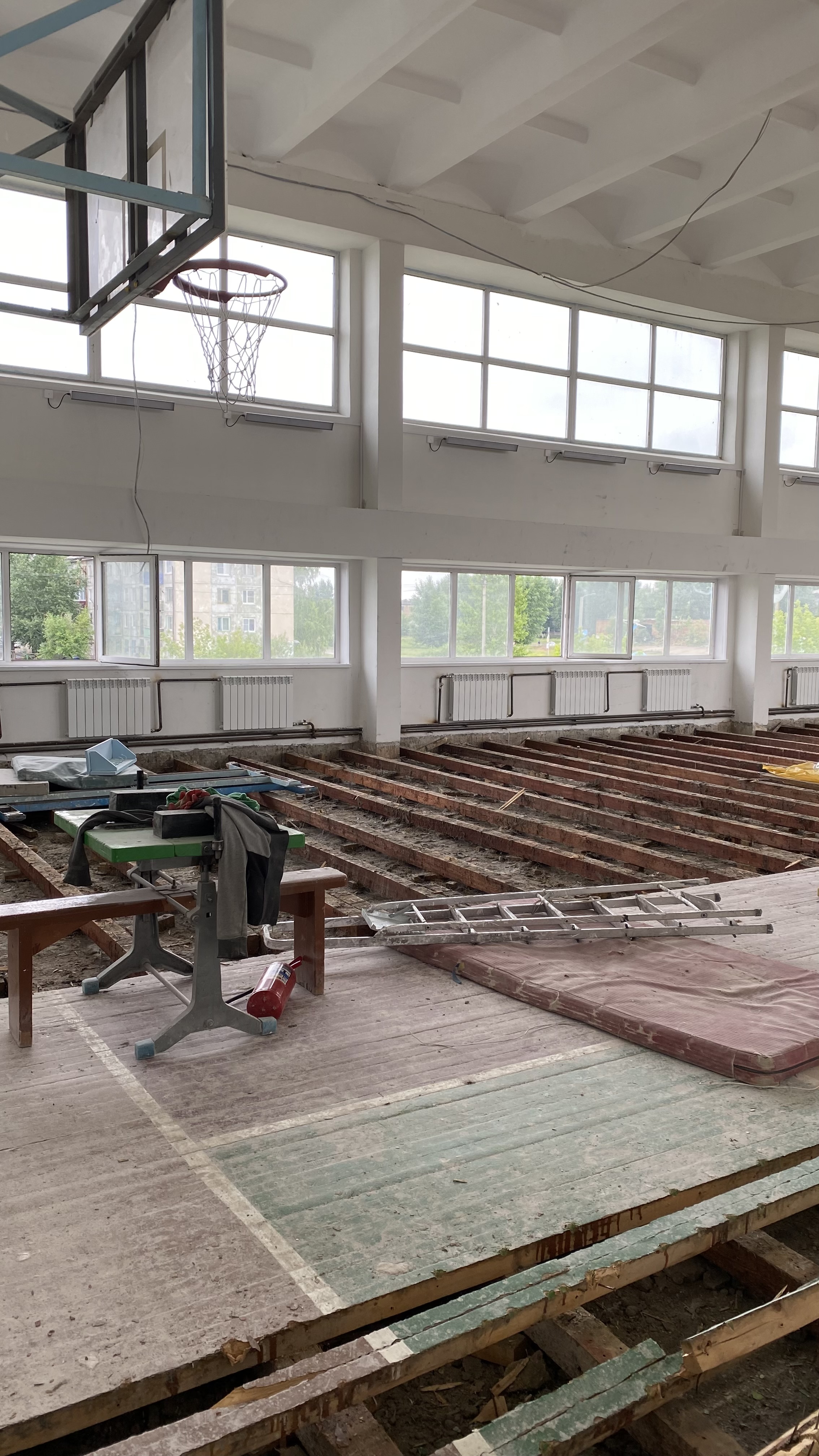

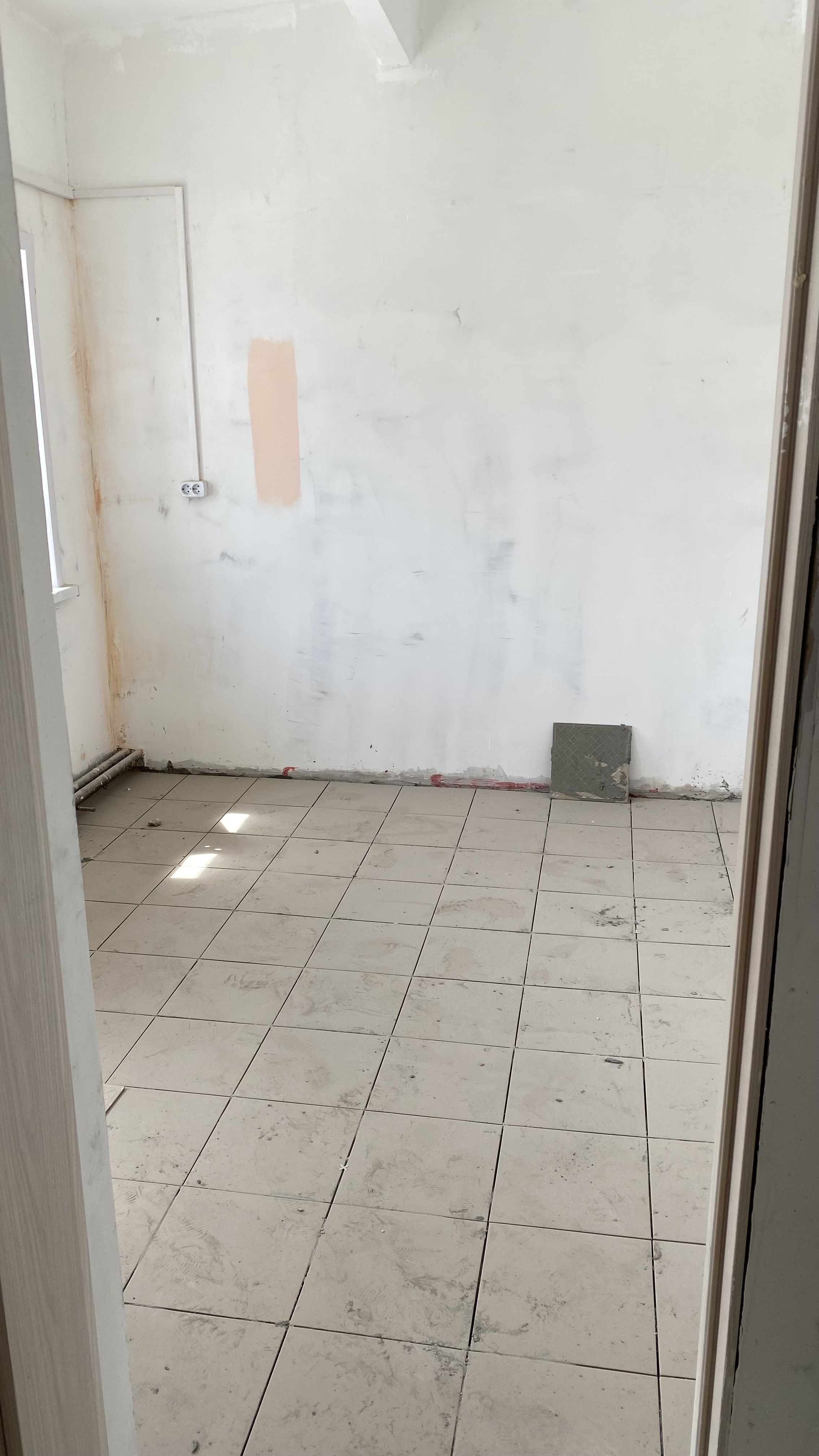

з 1 з 2 з 3 з 4
з 5 з 6 з 7

 По состоянию на 24.06.2022г.:

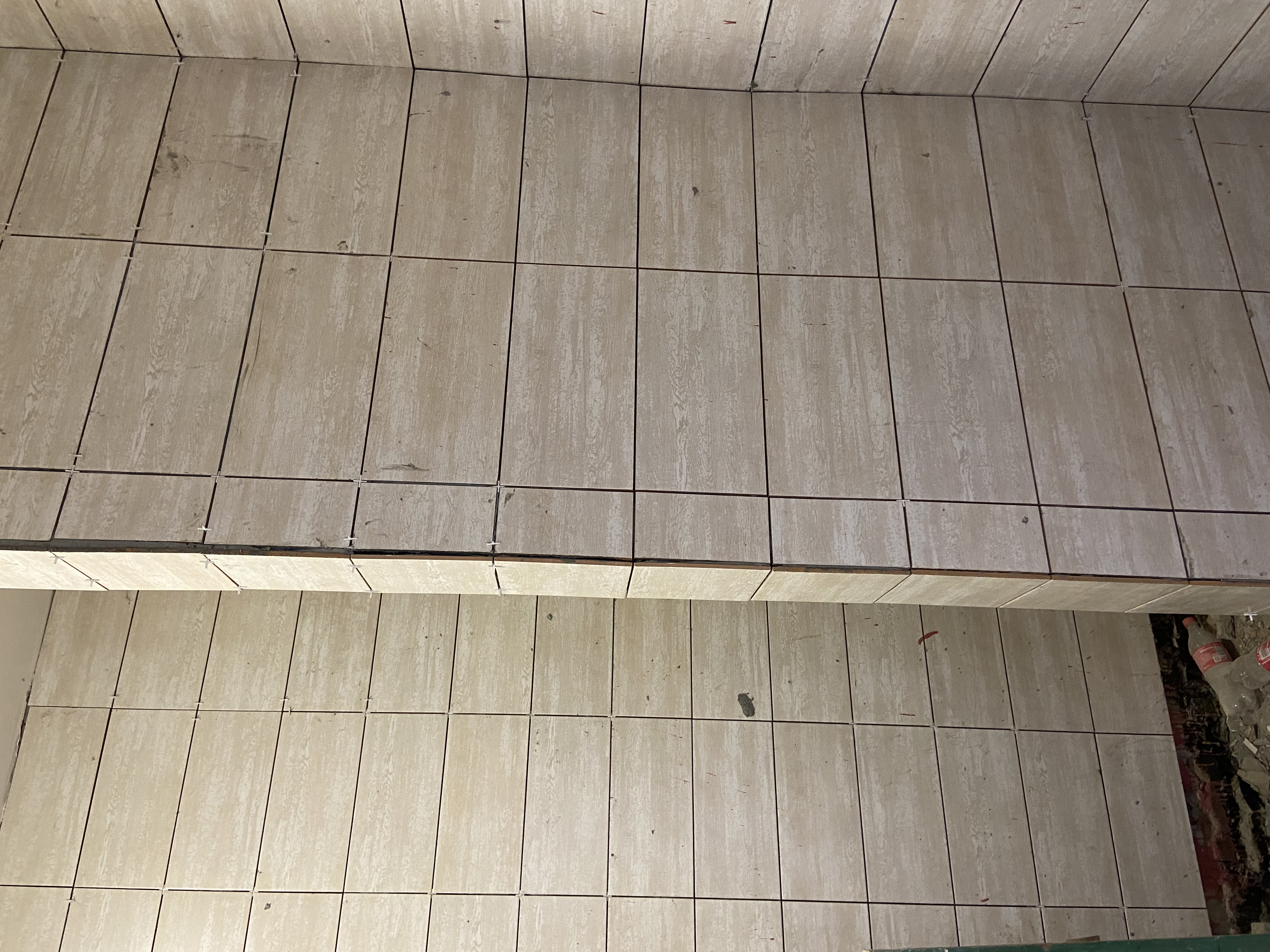

Выполнение 65%от общего объёма. Выполнена система электроснабжения, канализации. В работе ремонт отопления. Производится окраска потолка. Укладка плитки по стенам выполнена на 80%.

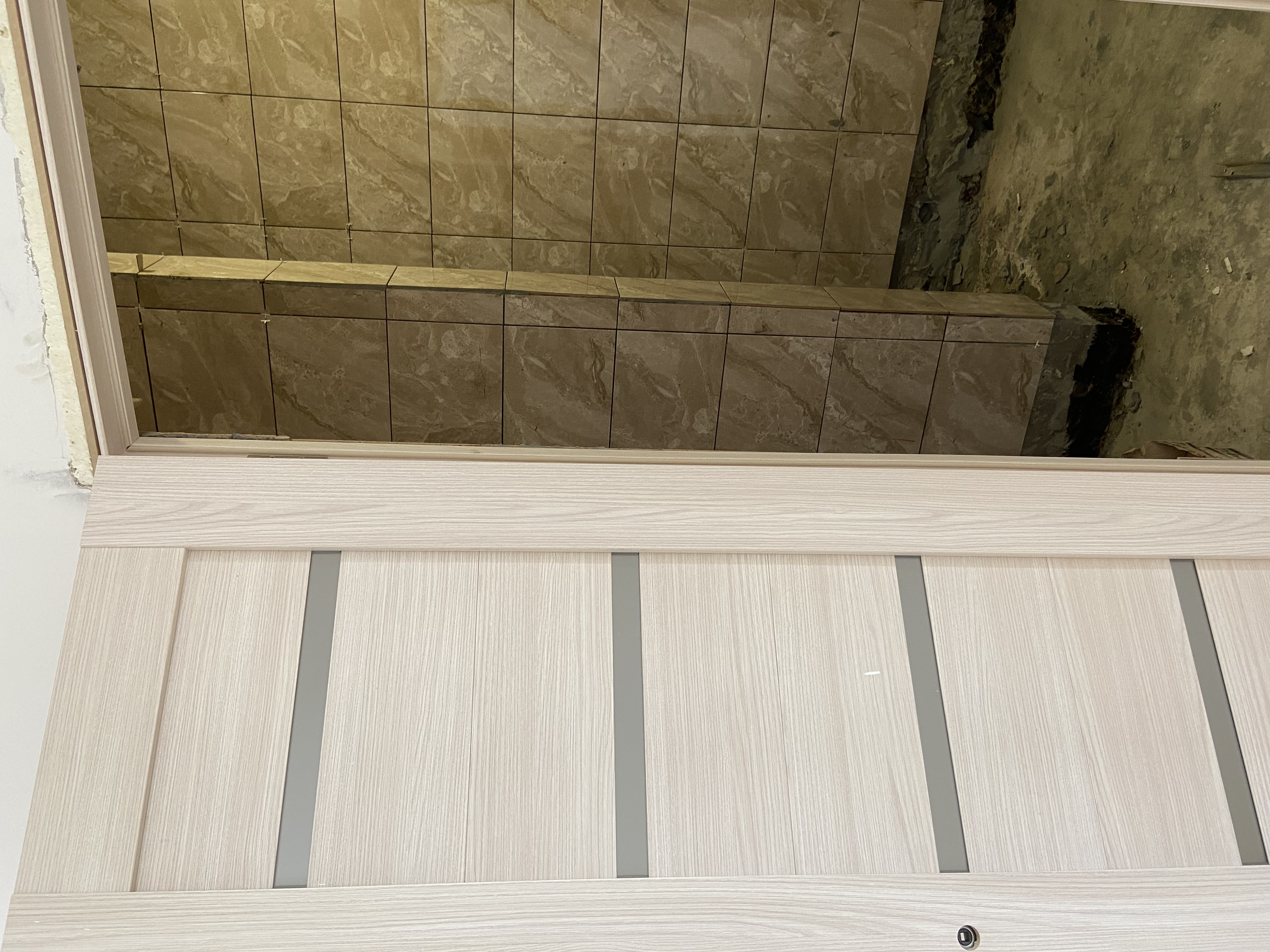

Б1 Б2 Б8 Б6
Б4 Б5 Б7 Б3

По состоянию на 17.06.2022г.:
Выполнение 55% от общего объёма.

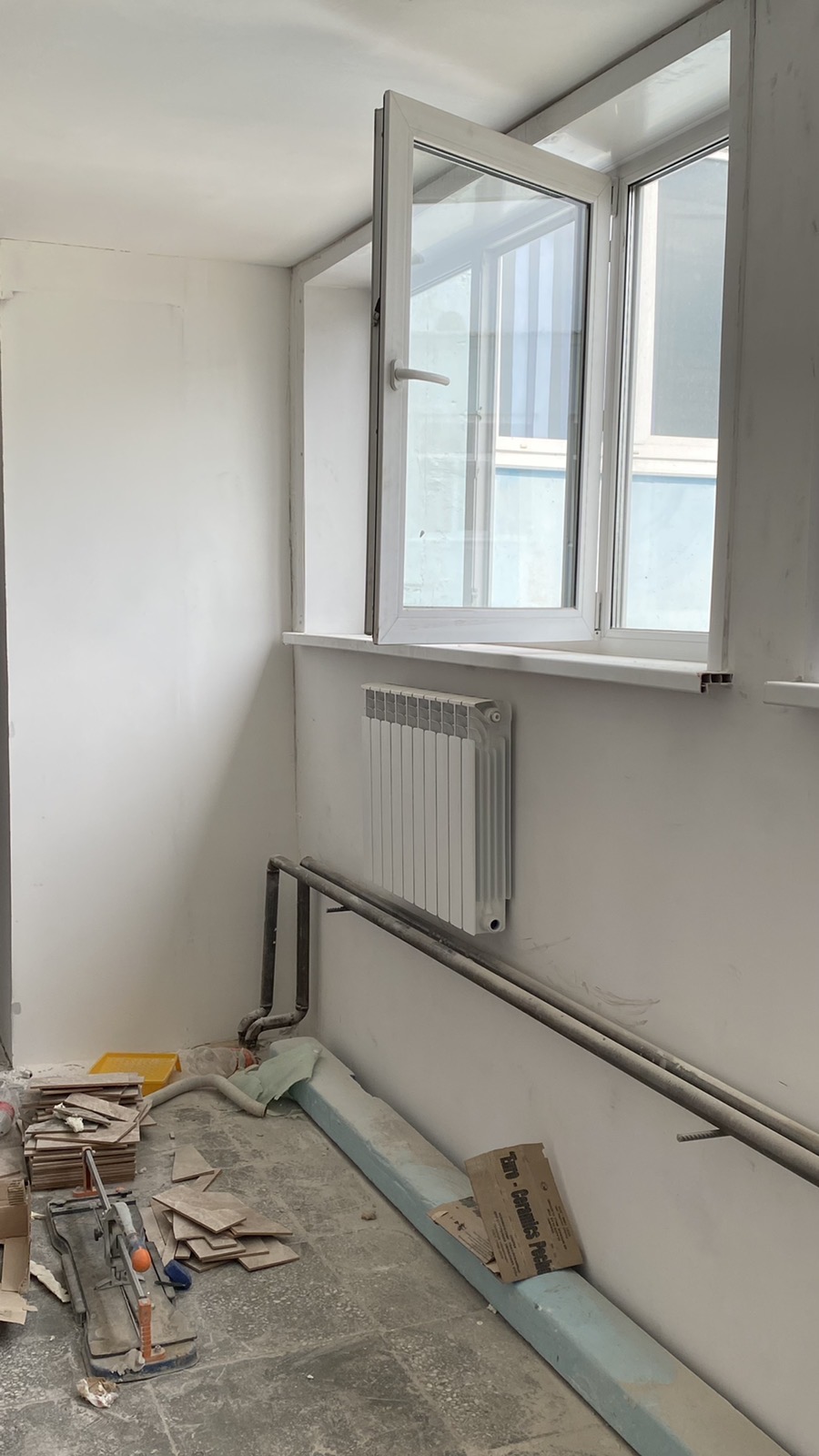

Вставили двери 80%. Подшили потолок из гипсокартона в одном помещении. Сделали канализацию. Уложили плитку на 65%. Начали ремонт отопления.

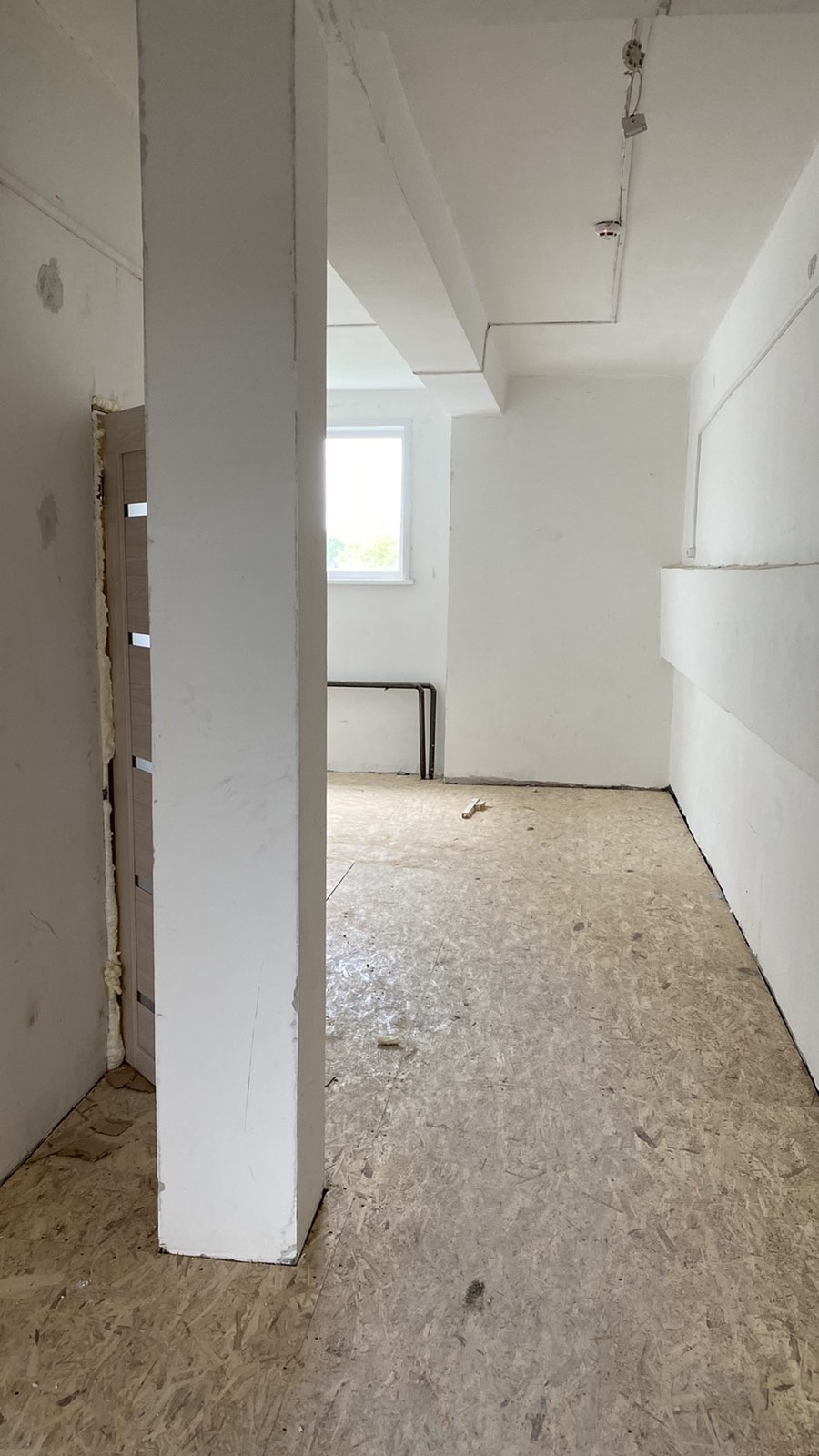

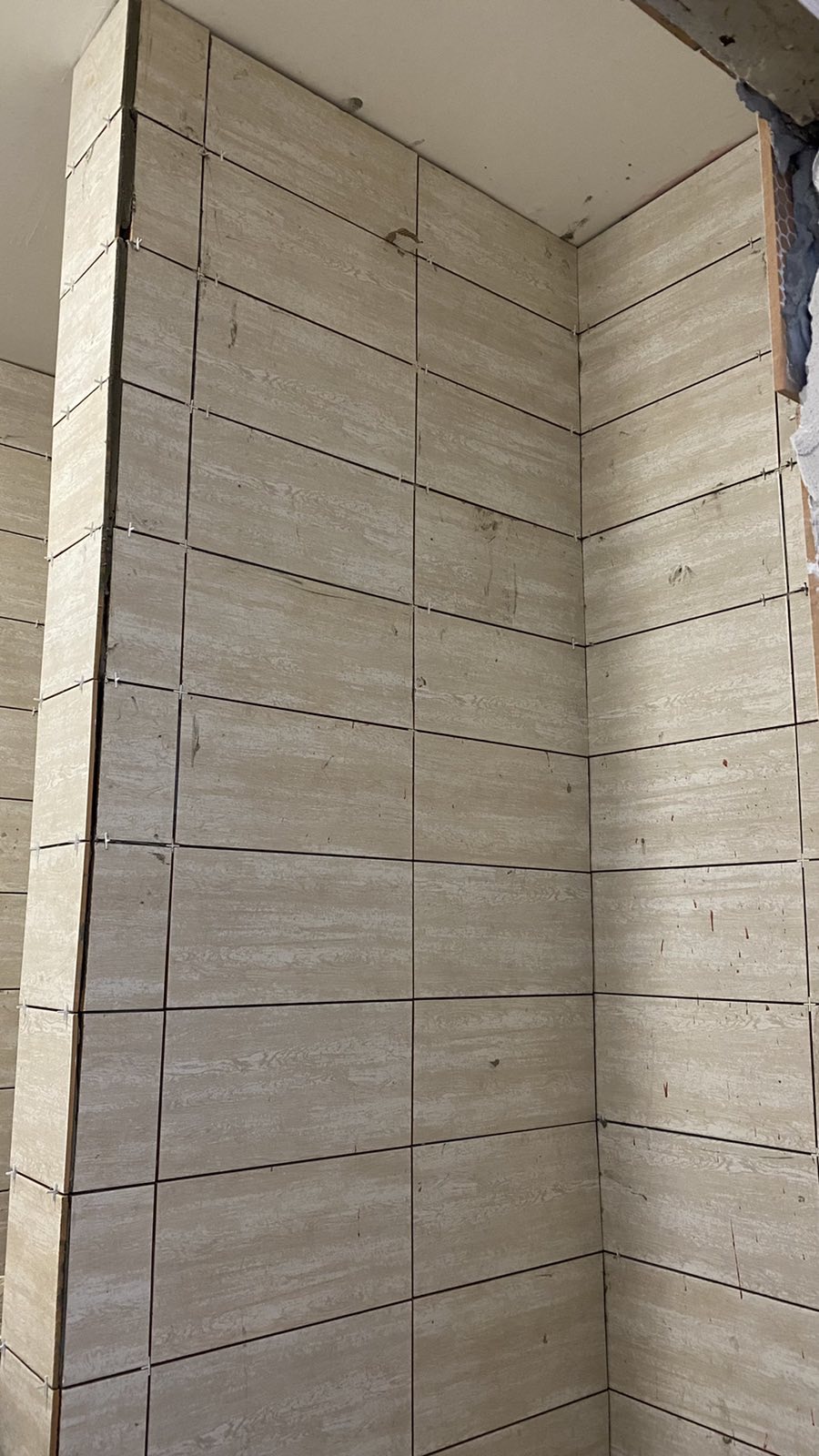

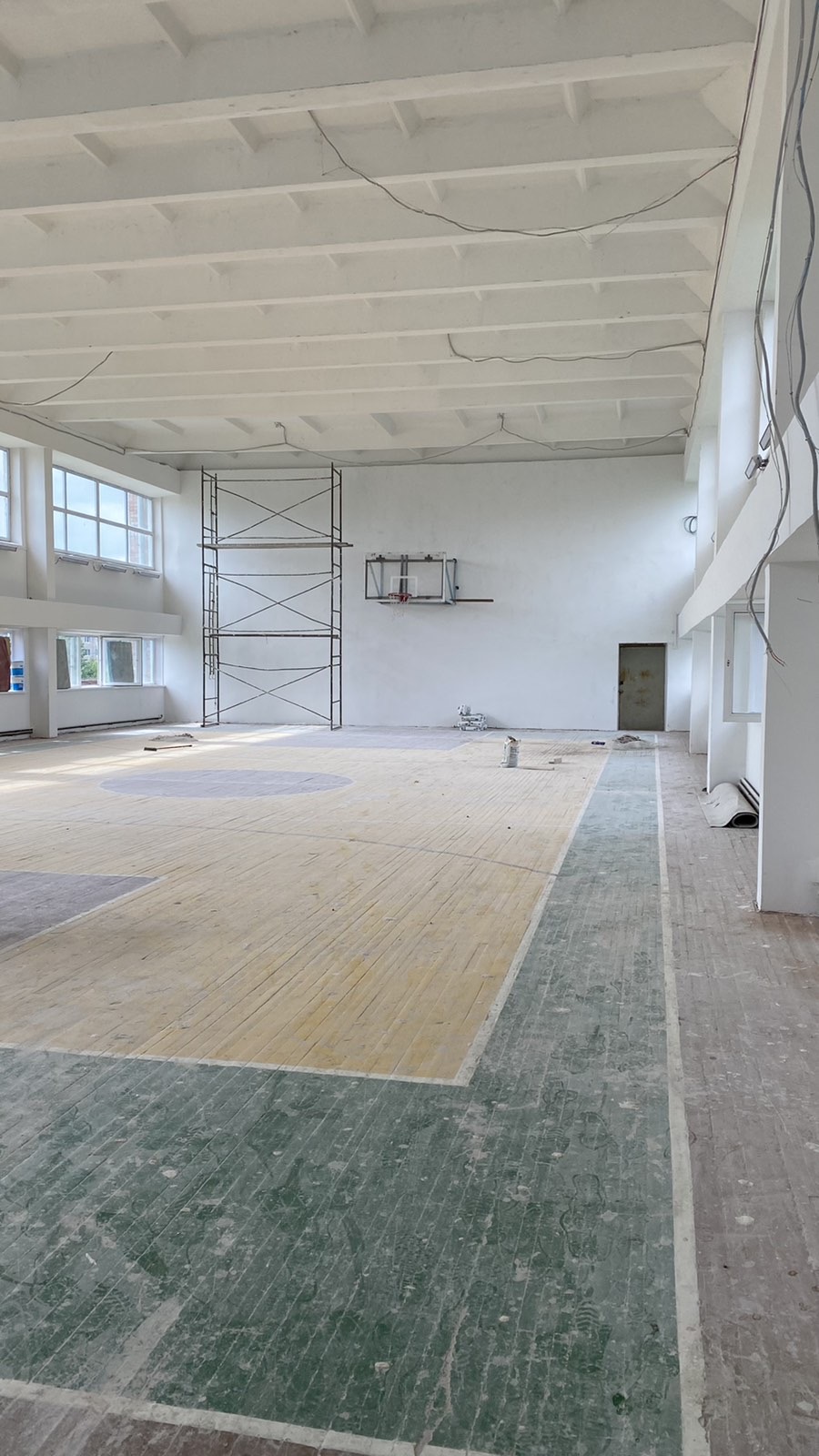

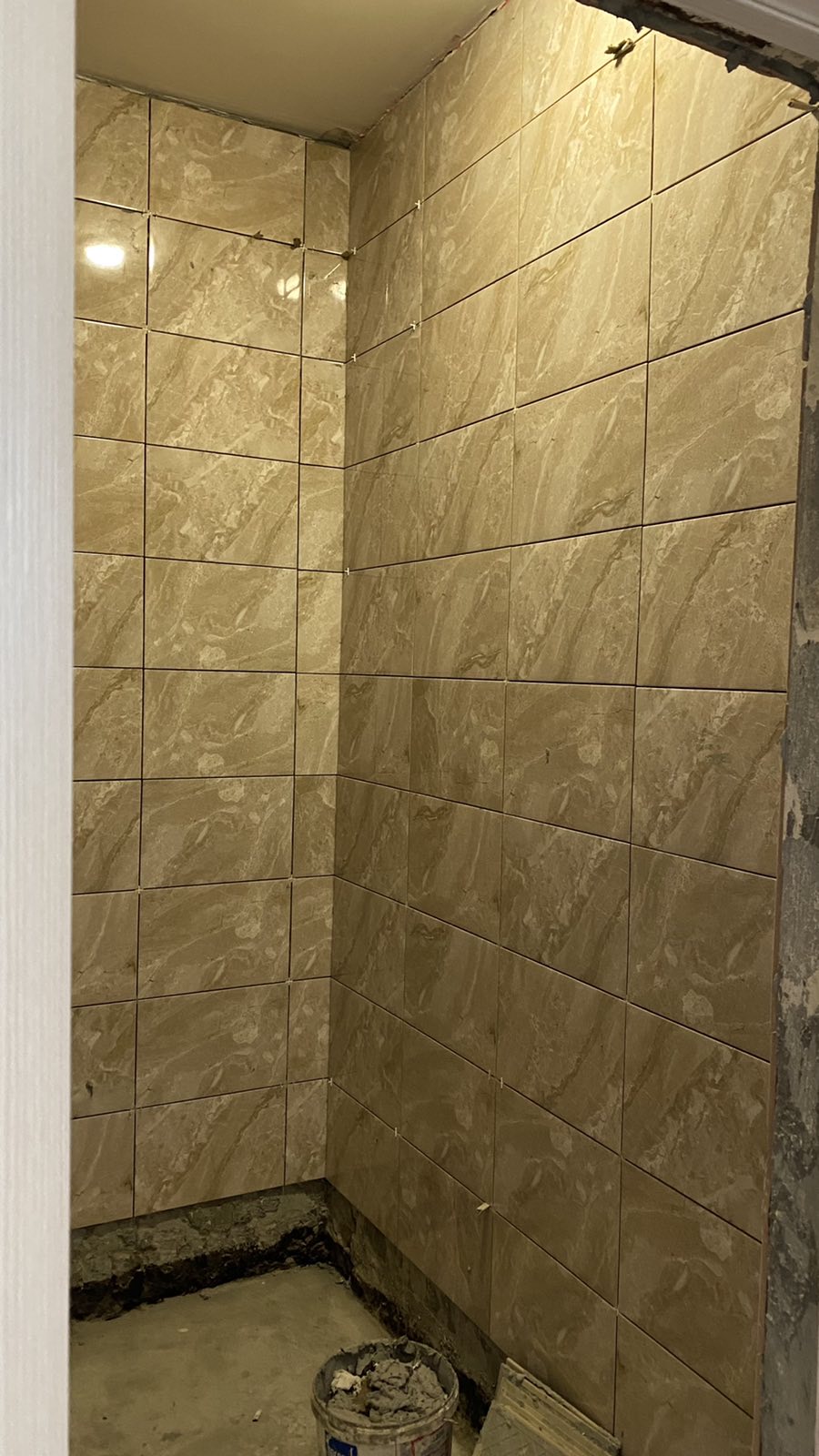

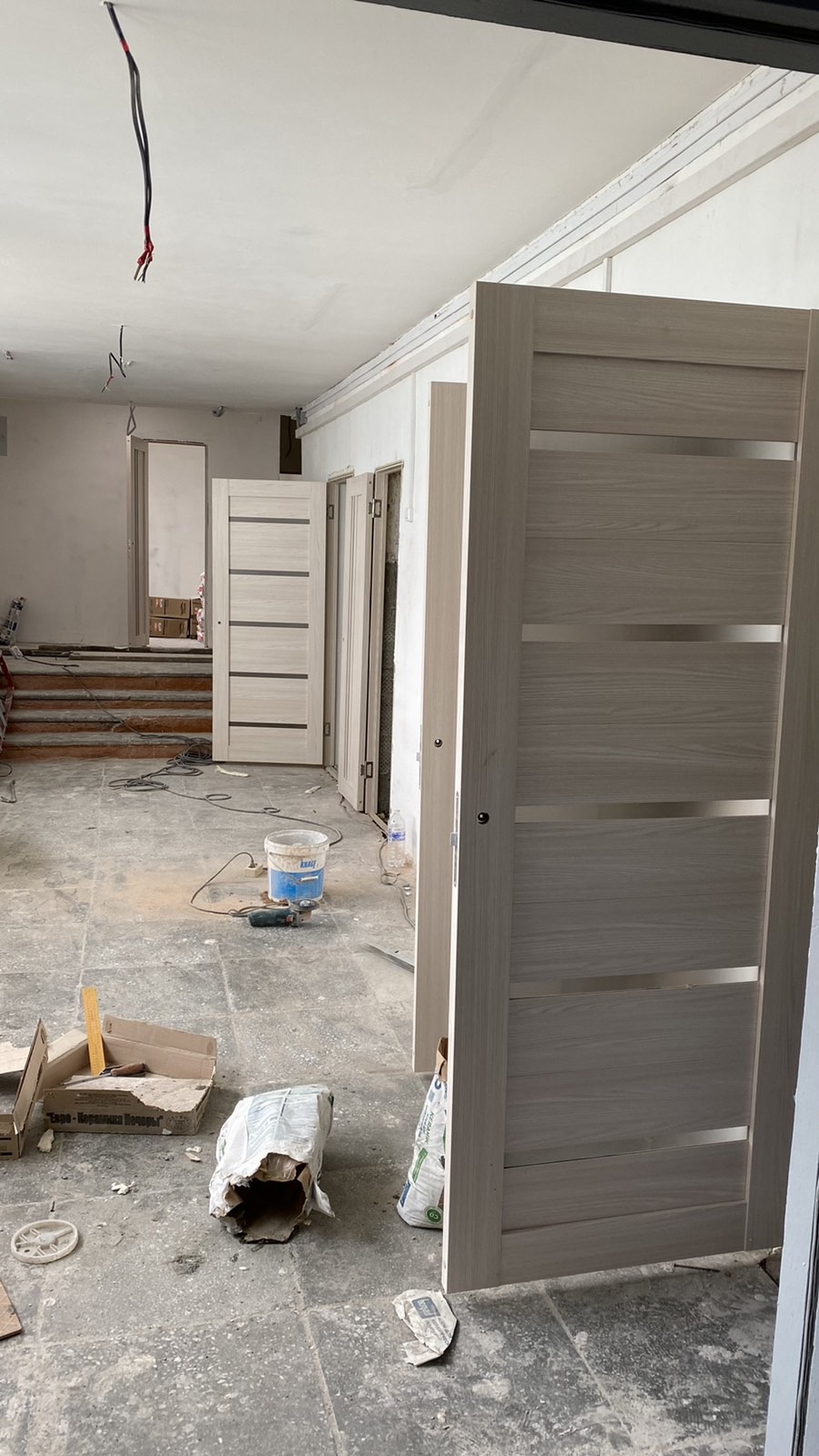

belaya 17062022 1 belaya 17062022 2 belaya 17062022 3
belaya 17062022 4 belaya 17062022 5 belaya 17062022 6

По состоянию на 10.06.2022г.:

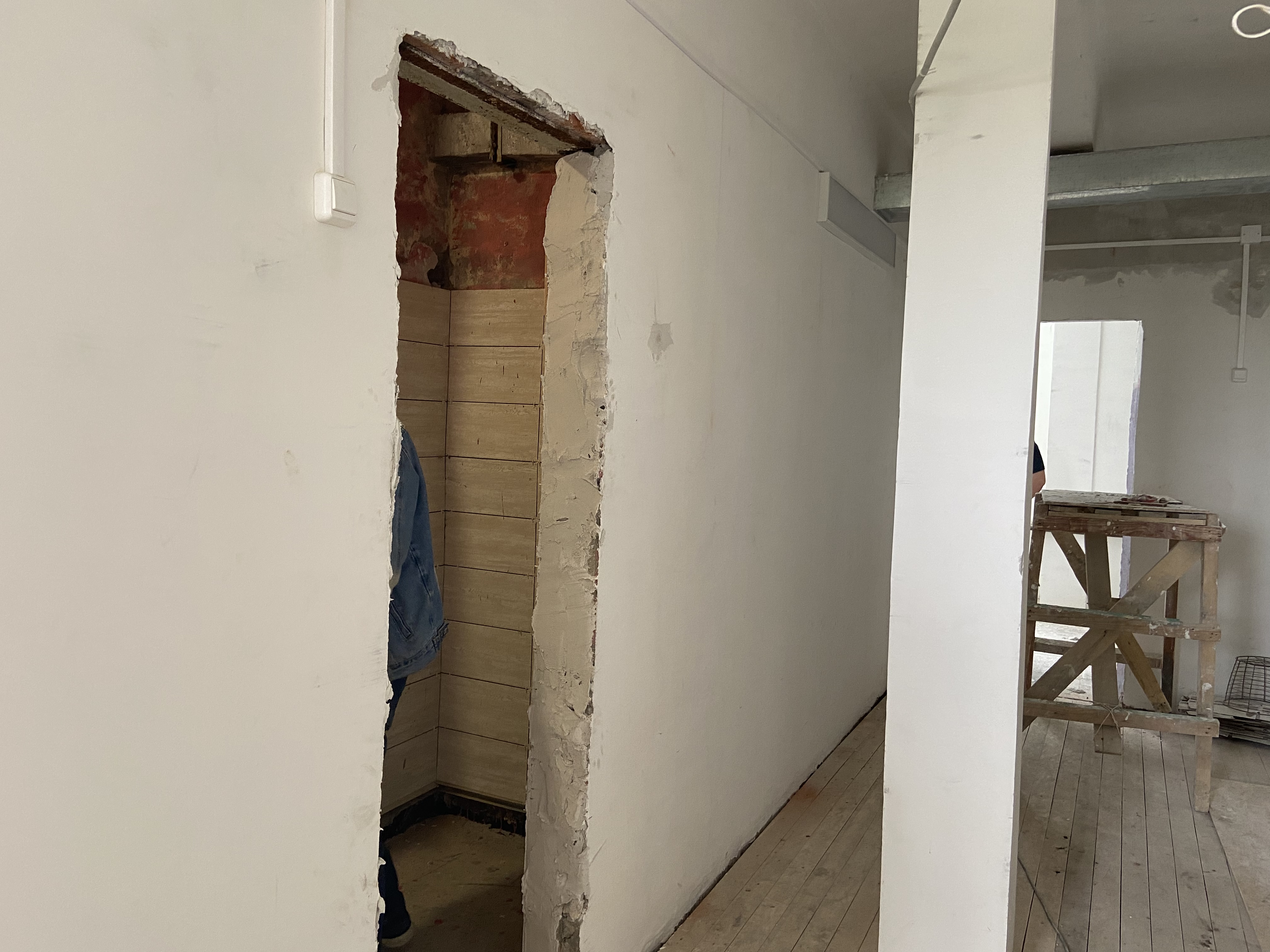

Выполнение 45% от общего объёма.

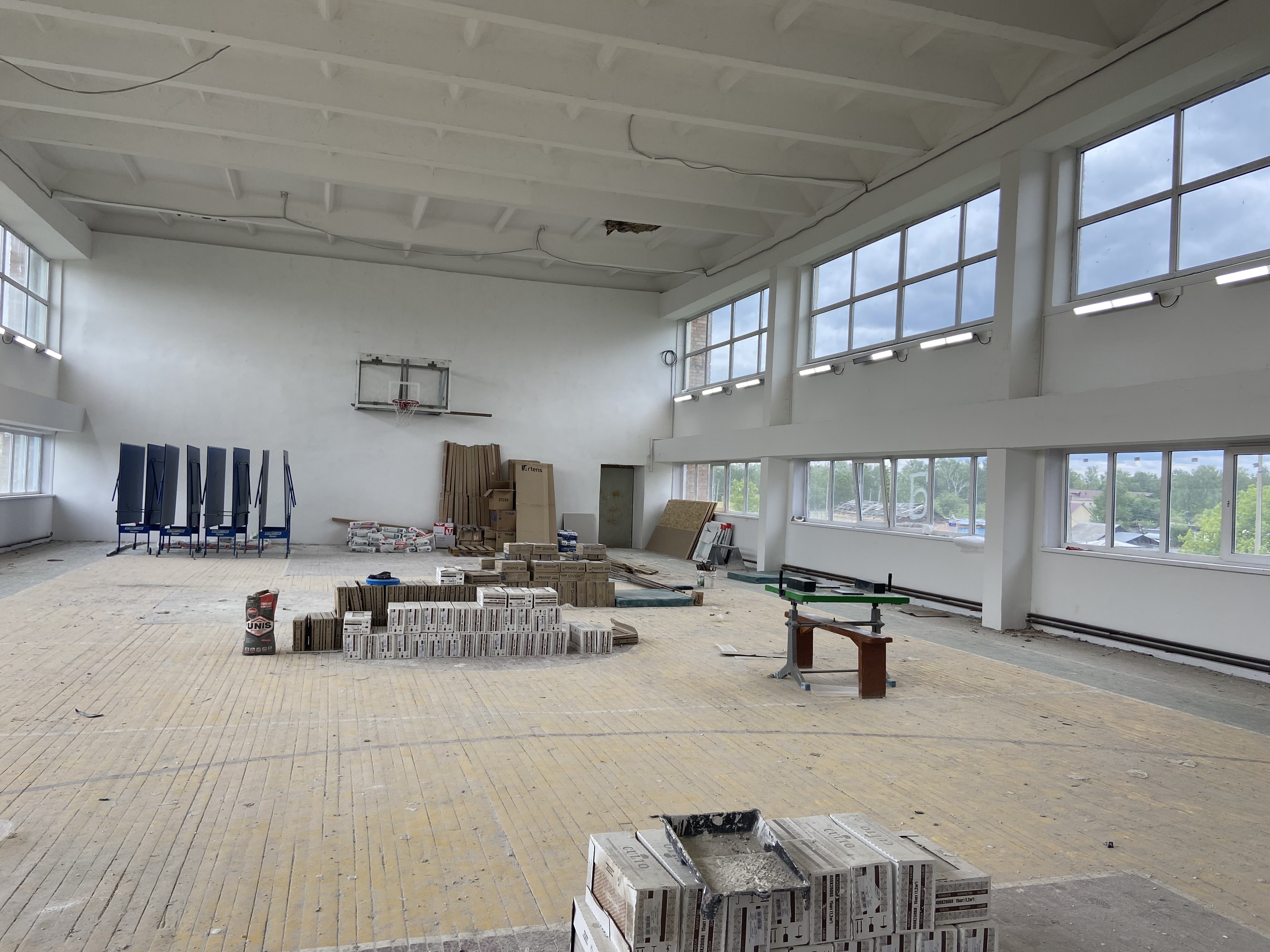

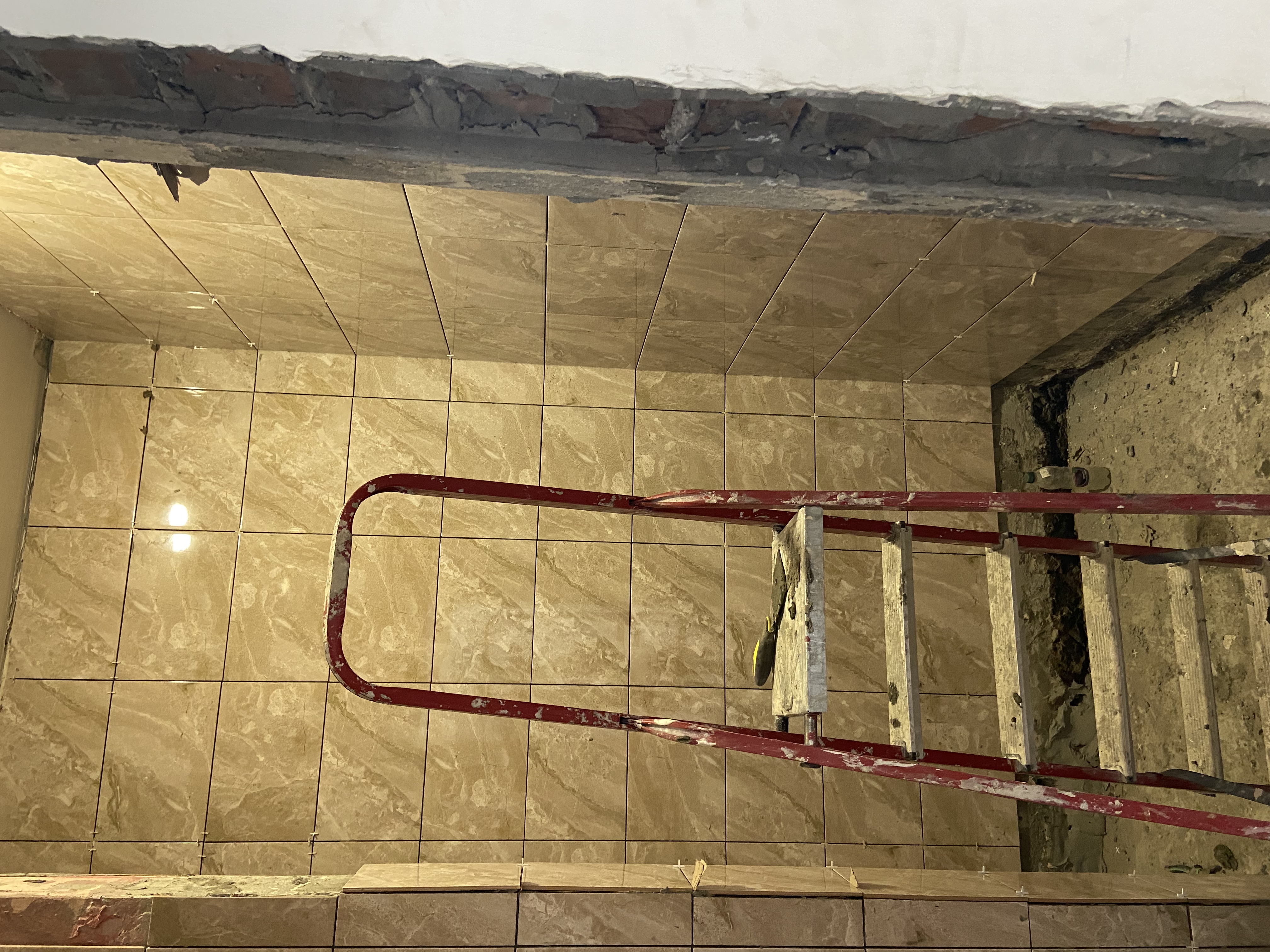

Работает 5 человек. Закончили замену дощатого пола в раздевалках перед укладкой фанеры, начали облицовку стен плиткой в душевых.

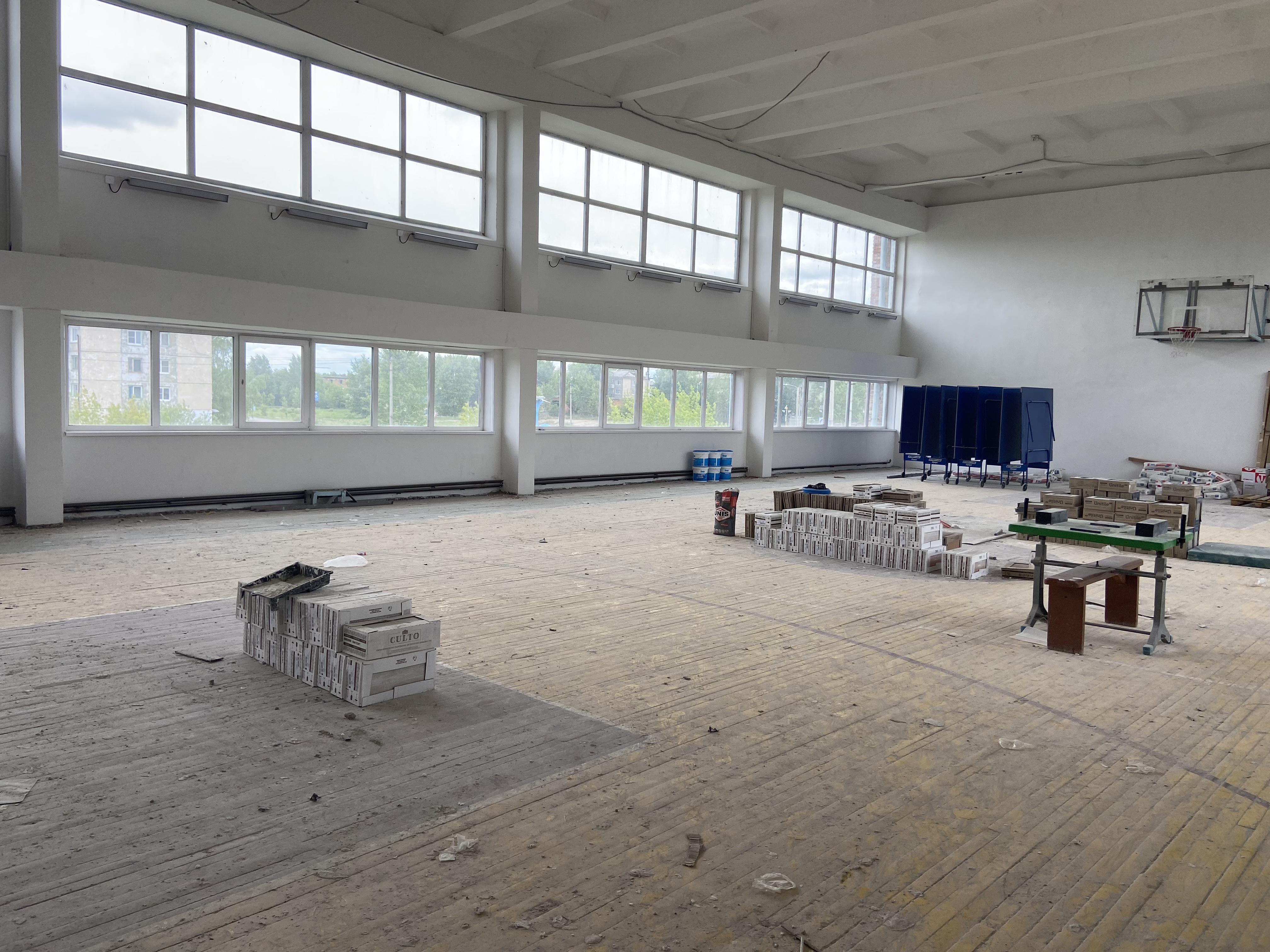

belaya 10062022 1 belaya 10062022 4 belaya 10062022 6
belaya 10062022 2 belaya 10062022 3 belaya 10062022 5

По состоянию на 03.06.2022г.:
Выполнение 35% от общего объёма.

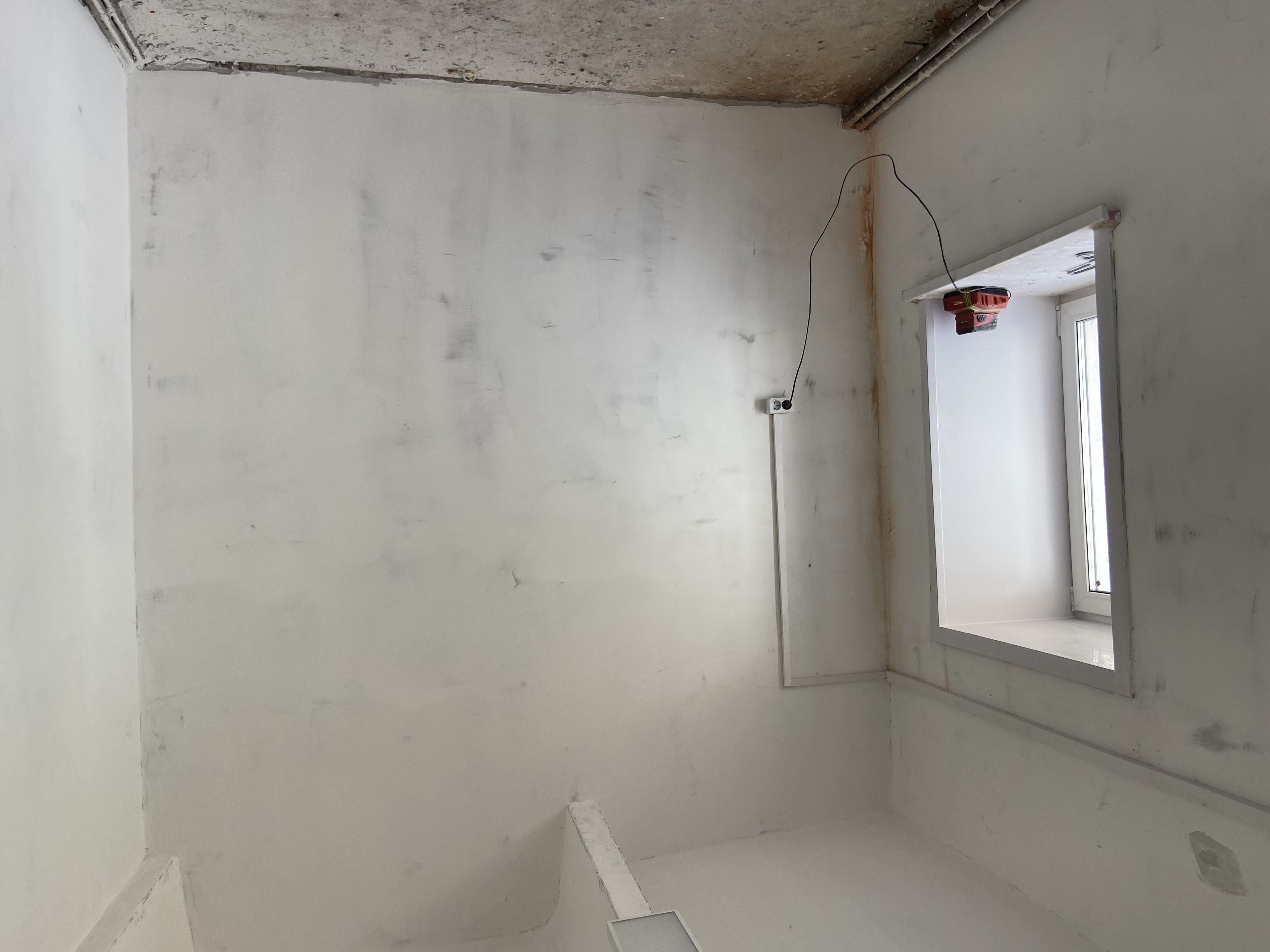

Закончили работы по замене электроосвещения. Производится замена пола в раздевалках.

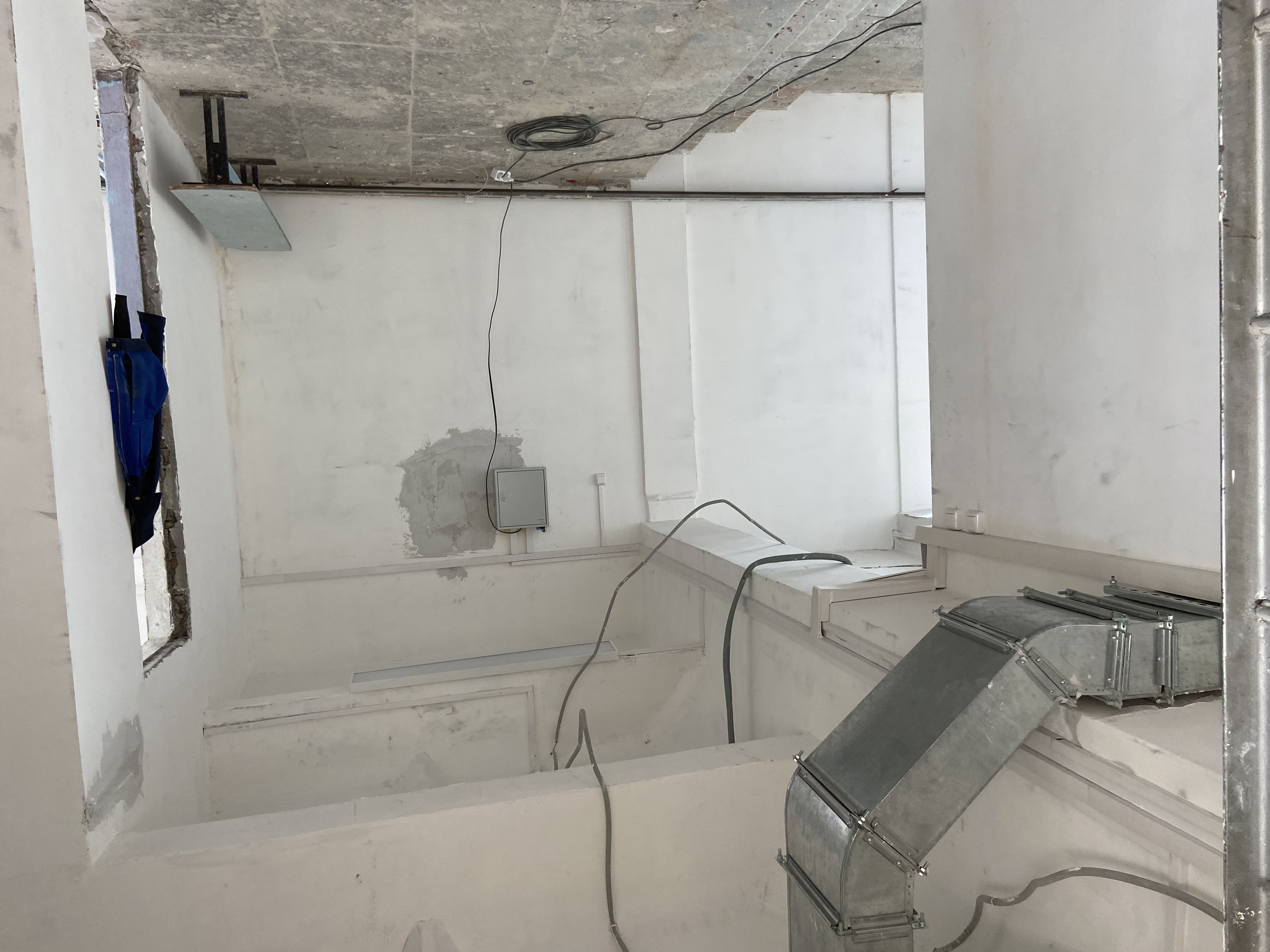

belaya 03062022 2 belaya 03062022 3 belaya 03062022 4
belaya 03062022 5 belaya 03062022 6 belaya 03062022 7

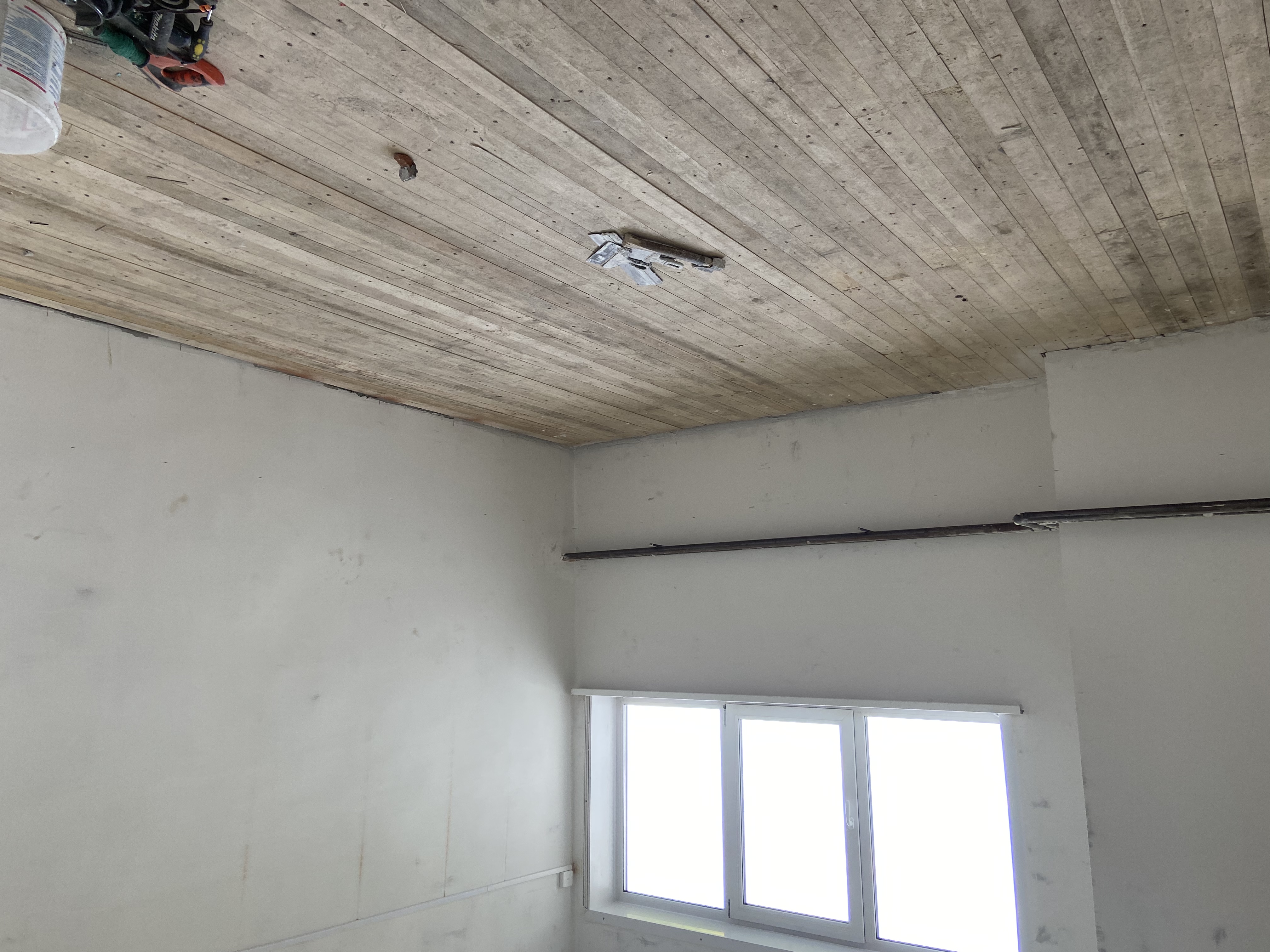

belaya 03062022 8 belaya 03062022 9 belaya 03062022 10
